archéologie préventive,
place Saint-Pierre à Saint-Chamond
journal photographique

lundi 14 novembre 2016
En préalable à la requalification de la place Saint-Pierre, et suite à une prescription de la DRAC (Direction régionale des Affaires culturelles), la ville de Saint-Chamond a conclu une convention avec l'Inrap (Institut national de recherches archéologiques préventives) le 27 juin 2016.
Quatre périmètres (mini-sites) ont été choisis pour le diagnostic archéologique. En fonction des résultats, la Direction régionale de l'archéologie préventive décidera s'il y a lieu ou non de poursuivre les fouilles.

les quatre périmètres du diagnostic archéologique © Michel Renard

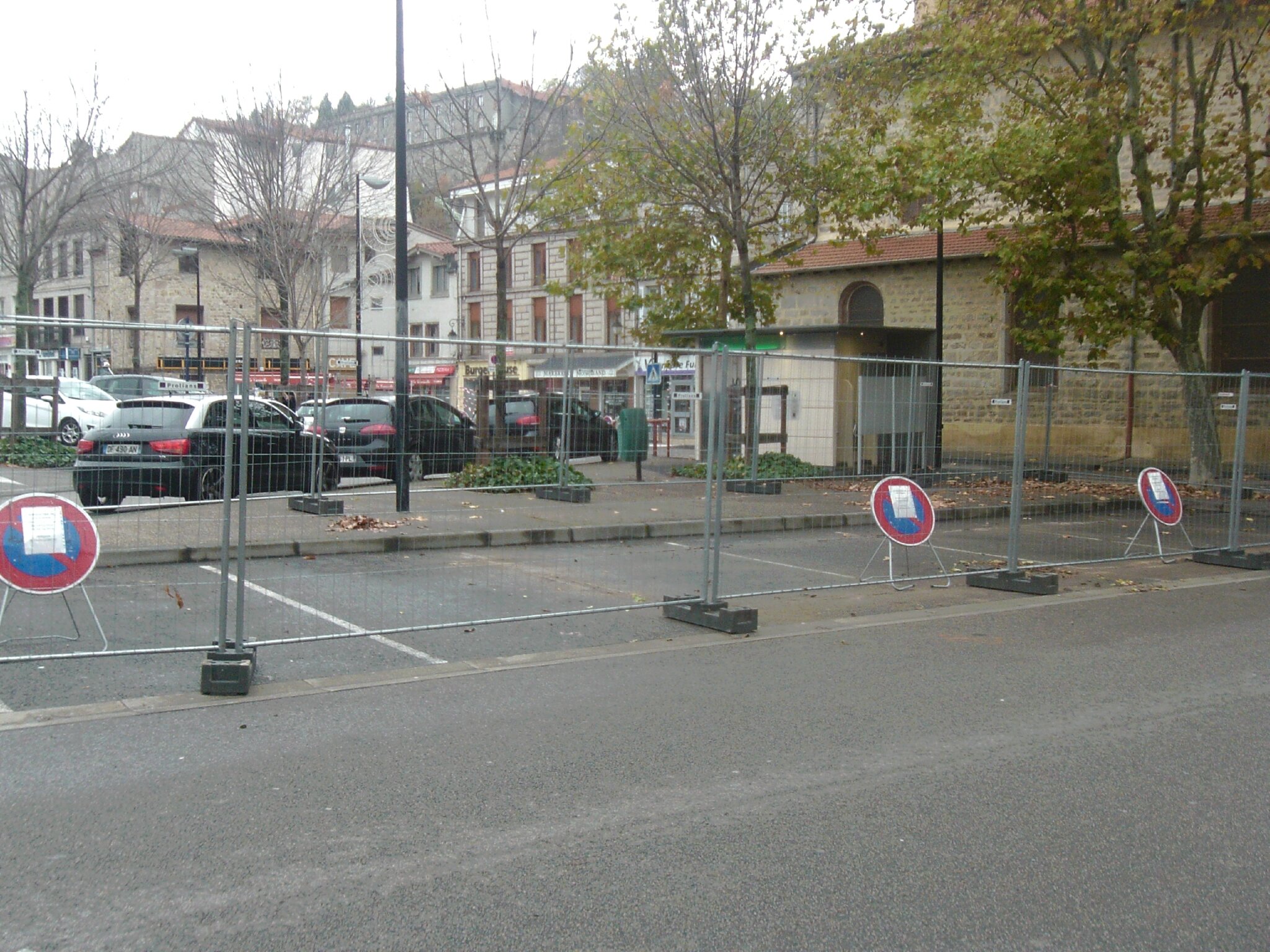

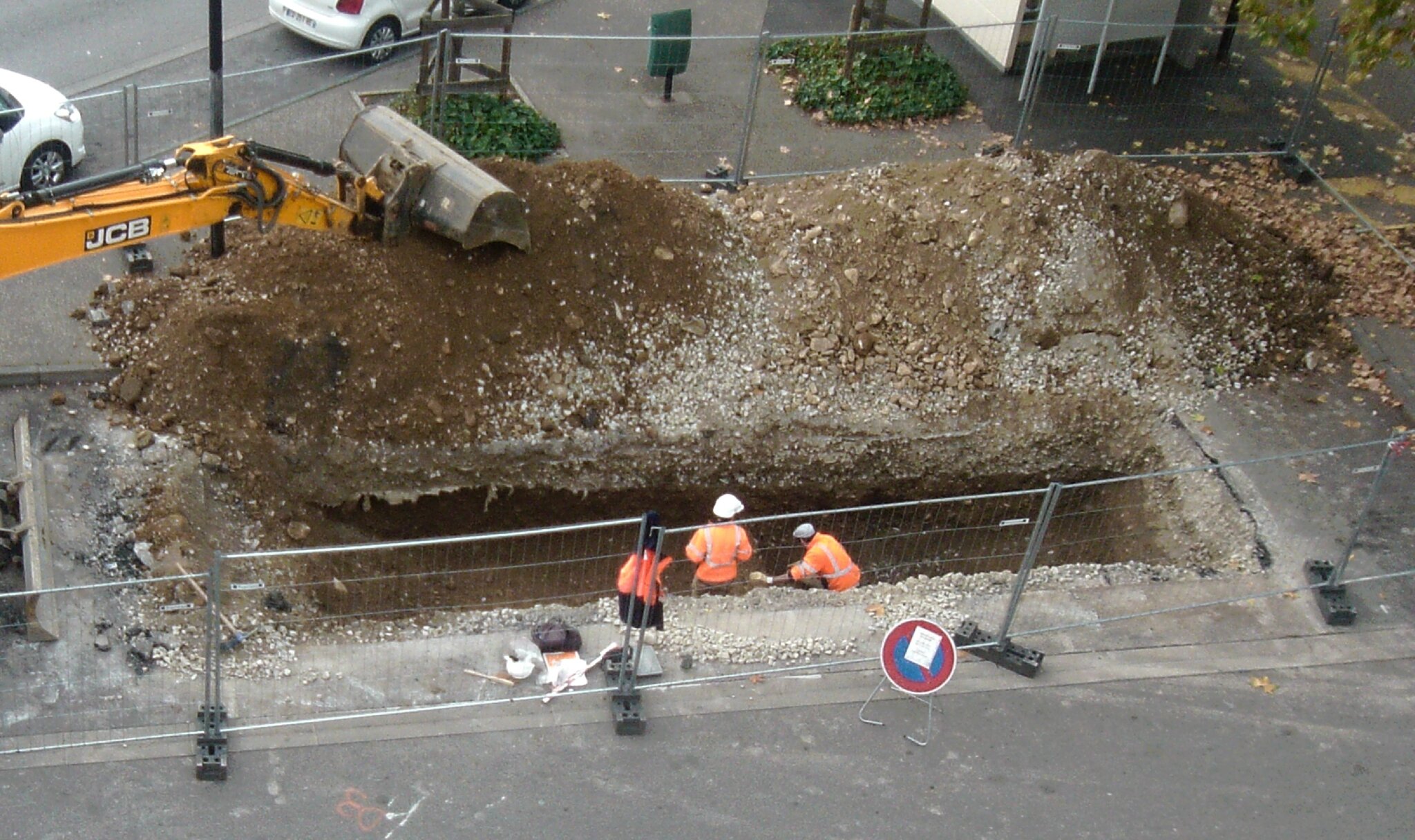

périmètre de la patte d'oie

périmètre devant l'église

périmètre devant l'église

un périmètre sur le parking

un autre périmètre sur le parking
mardi 15 novembre 2016

la patte d'oie
devant l'église

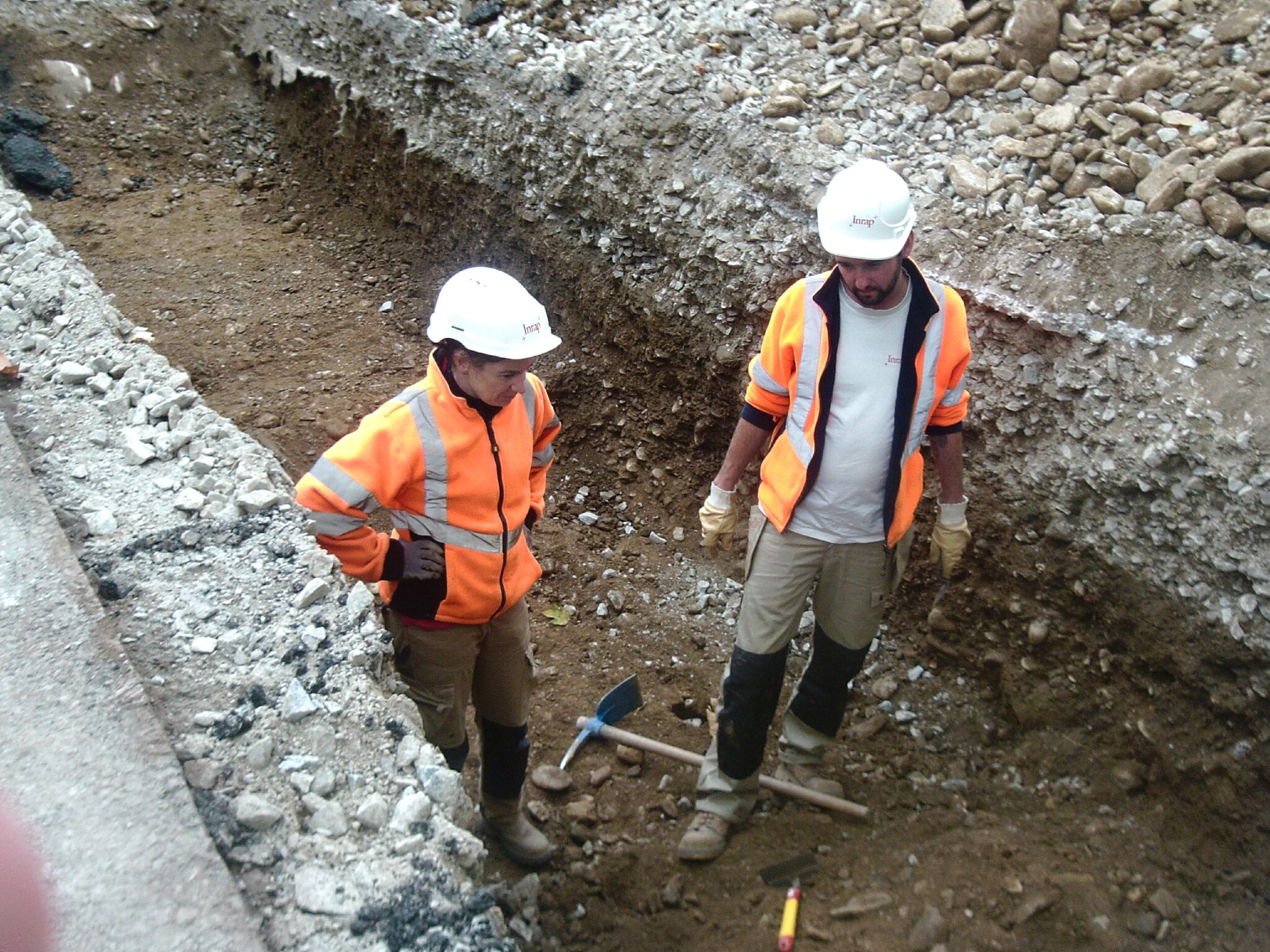

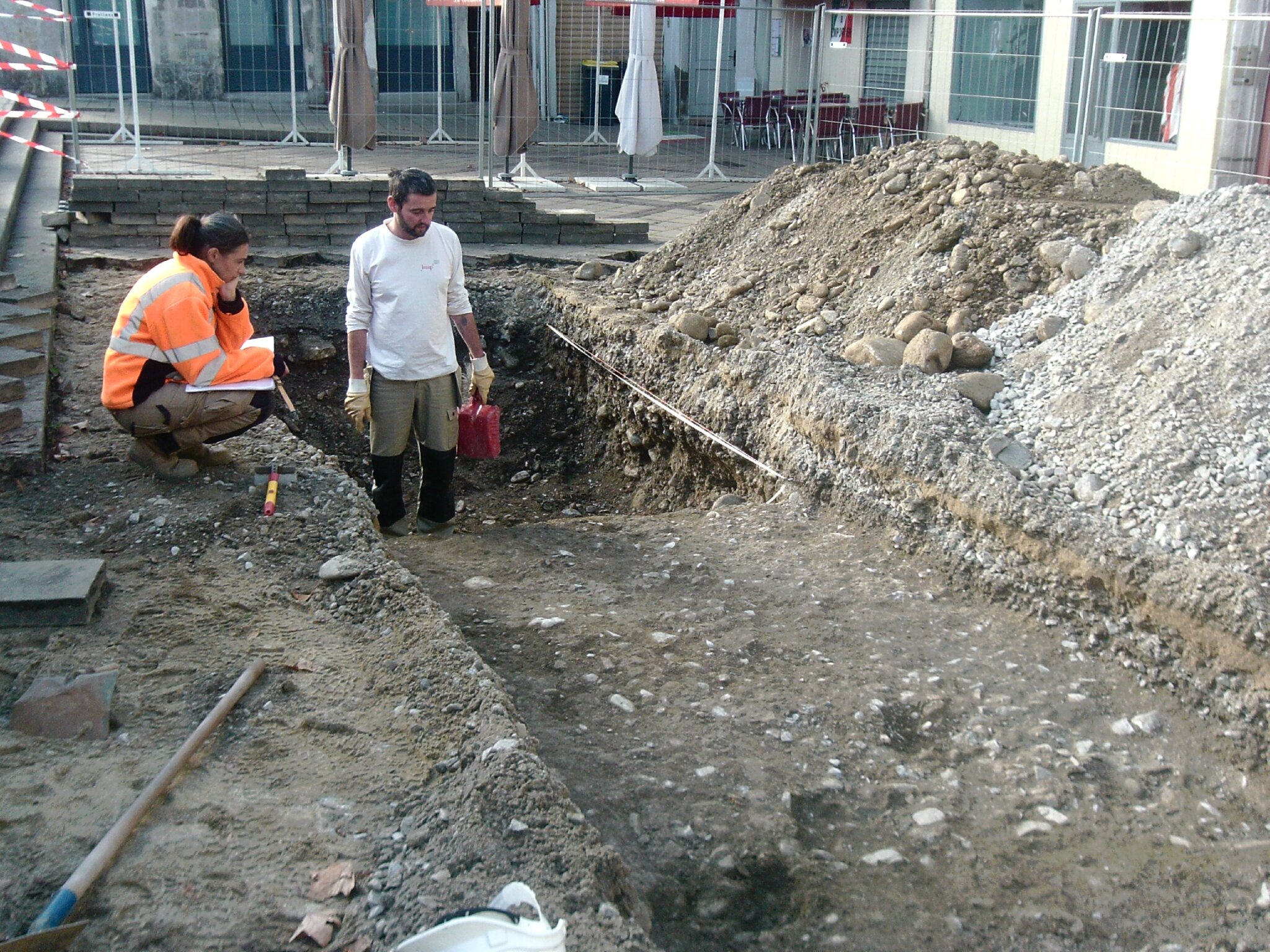

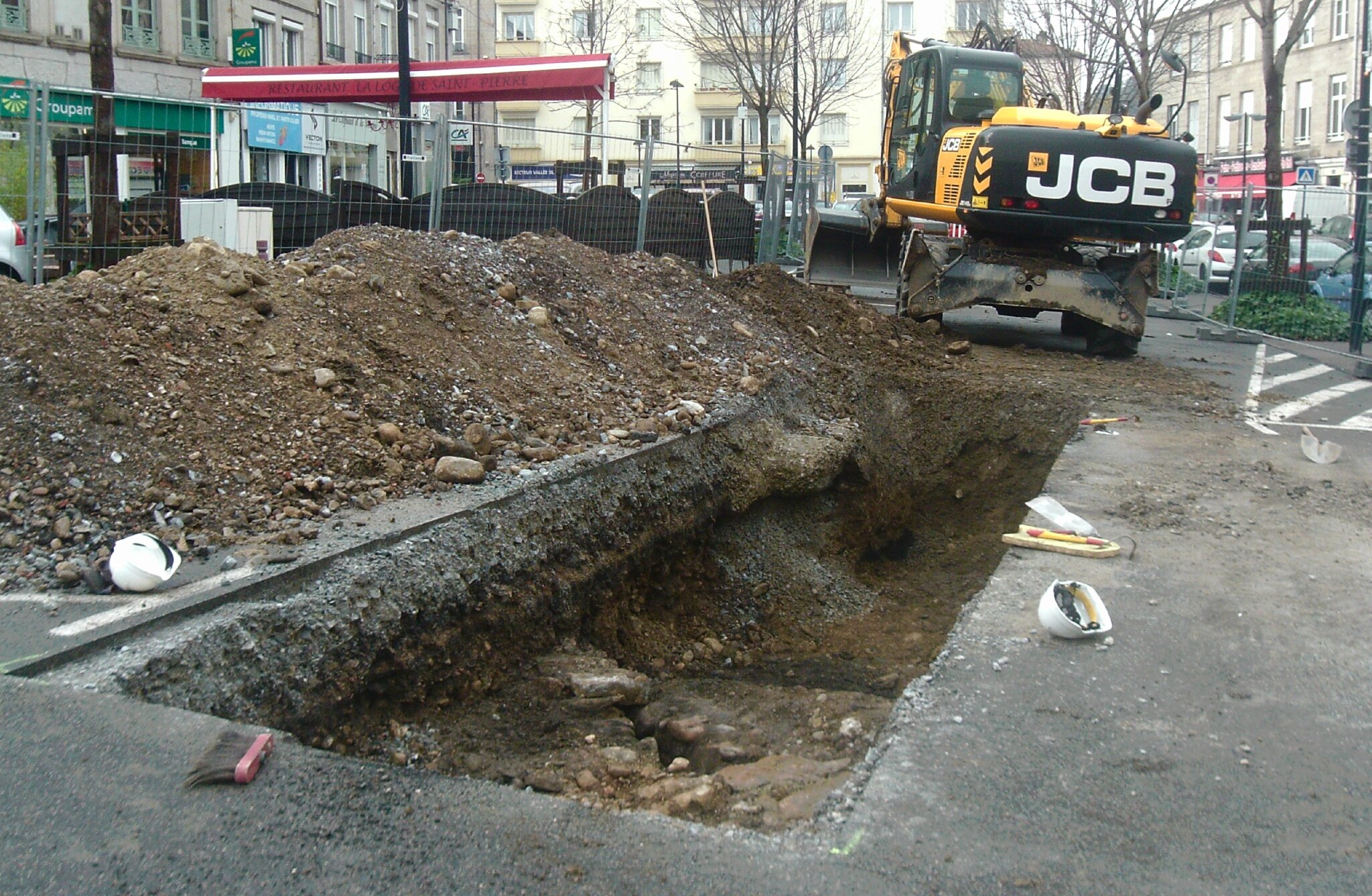

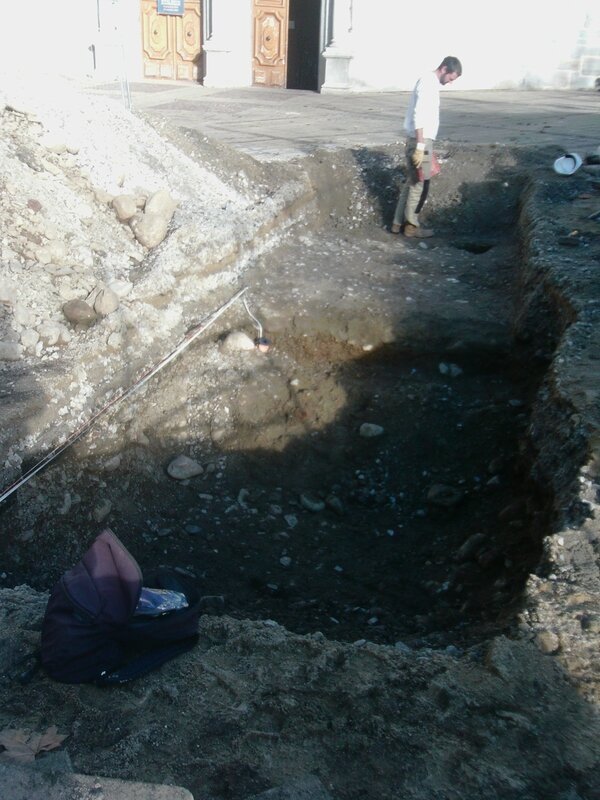

les deux archéologues devant le voie de circulation mise à jour

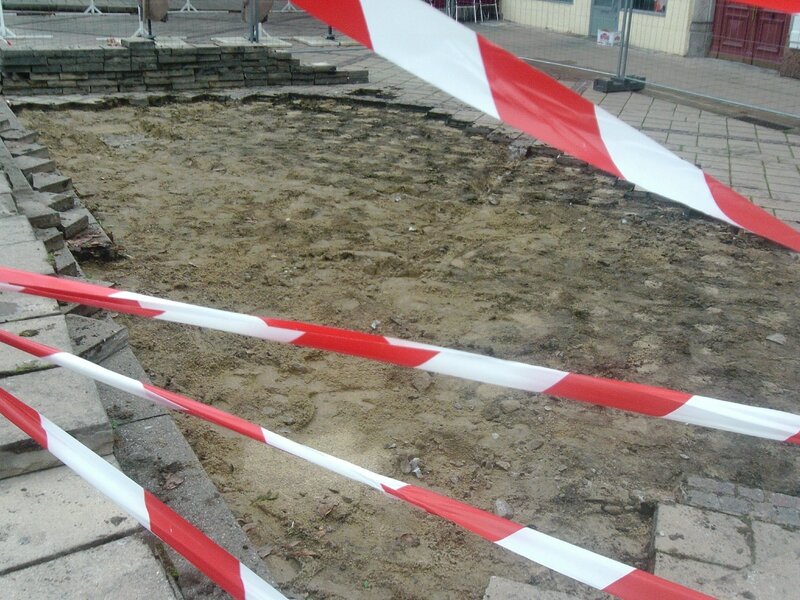

au premier plan, une voie de circulation a été mise à jour

une voie de circulation au pavage grossier

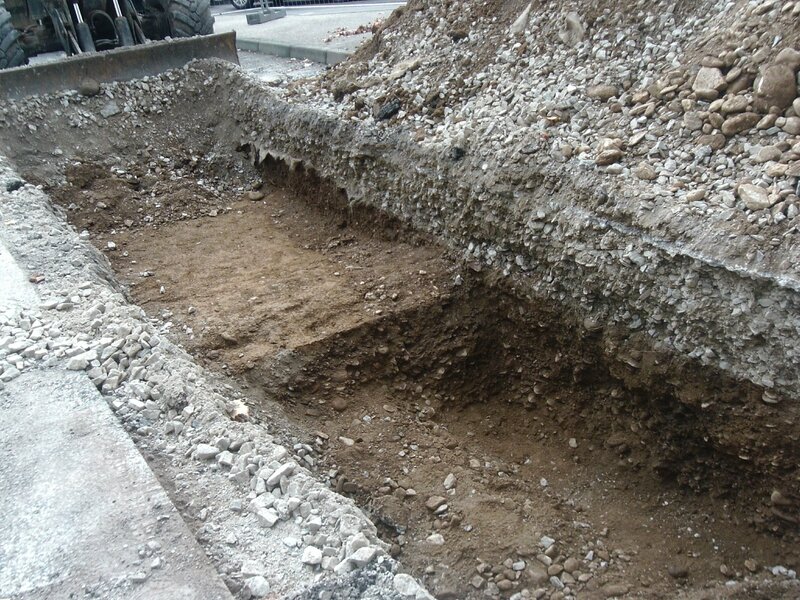

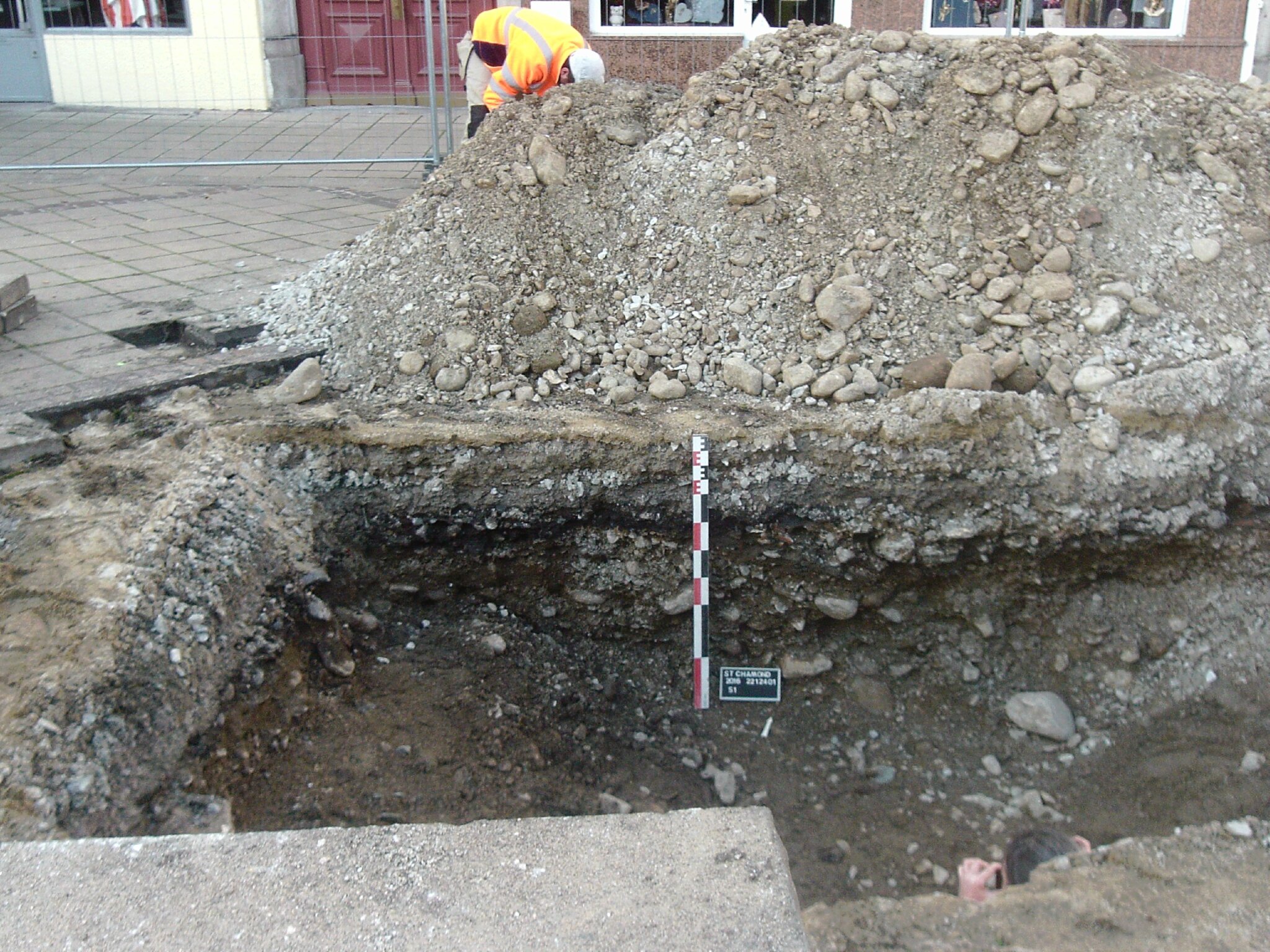

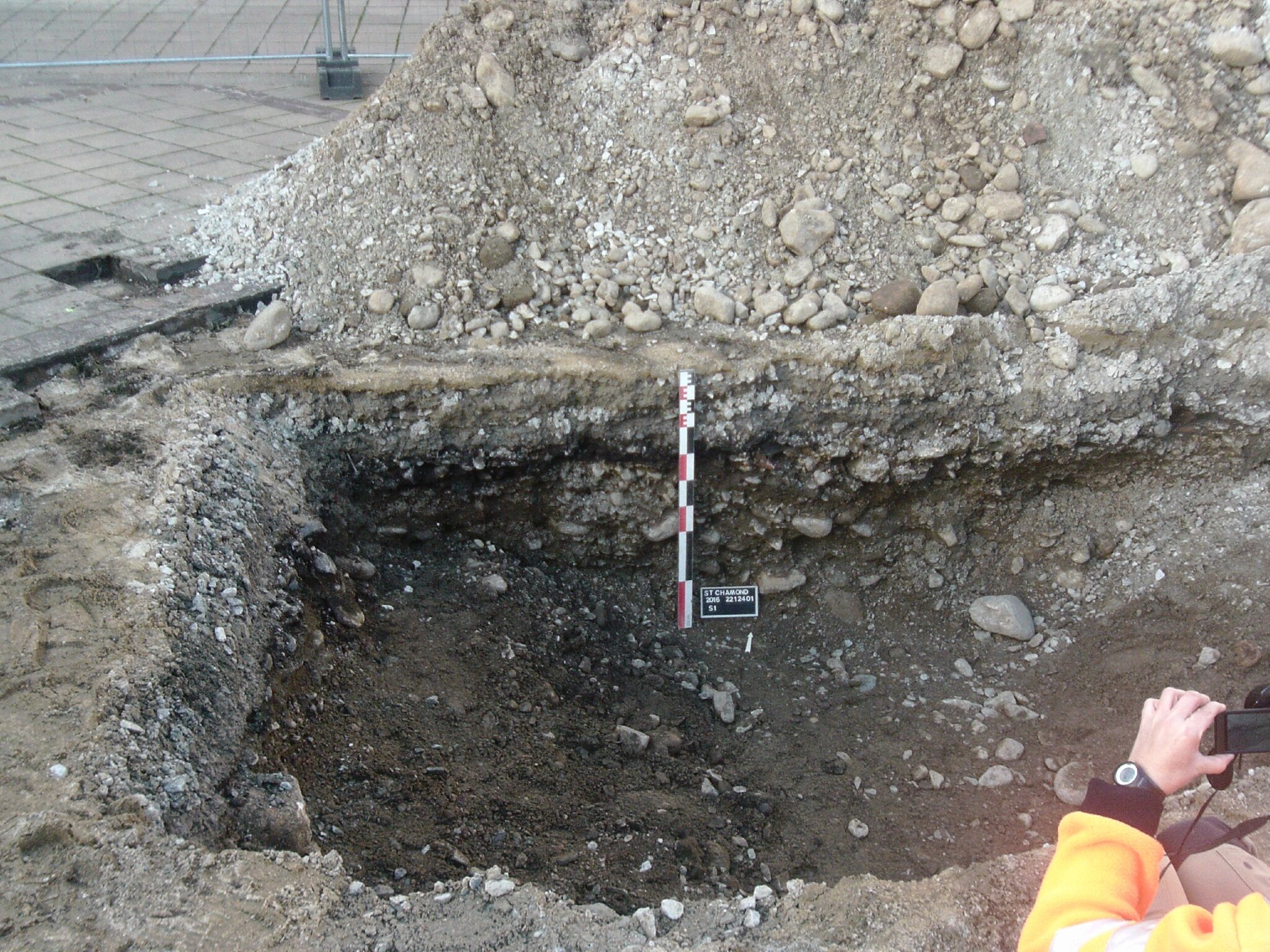

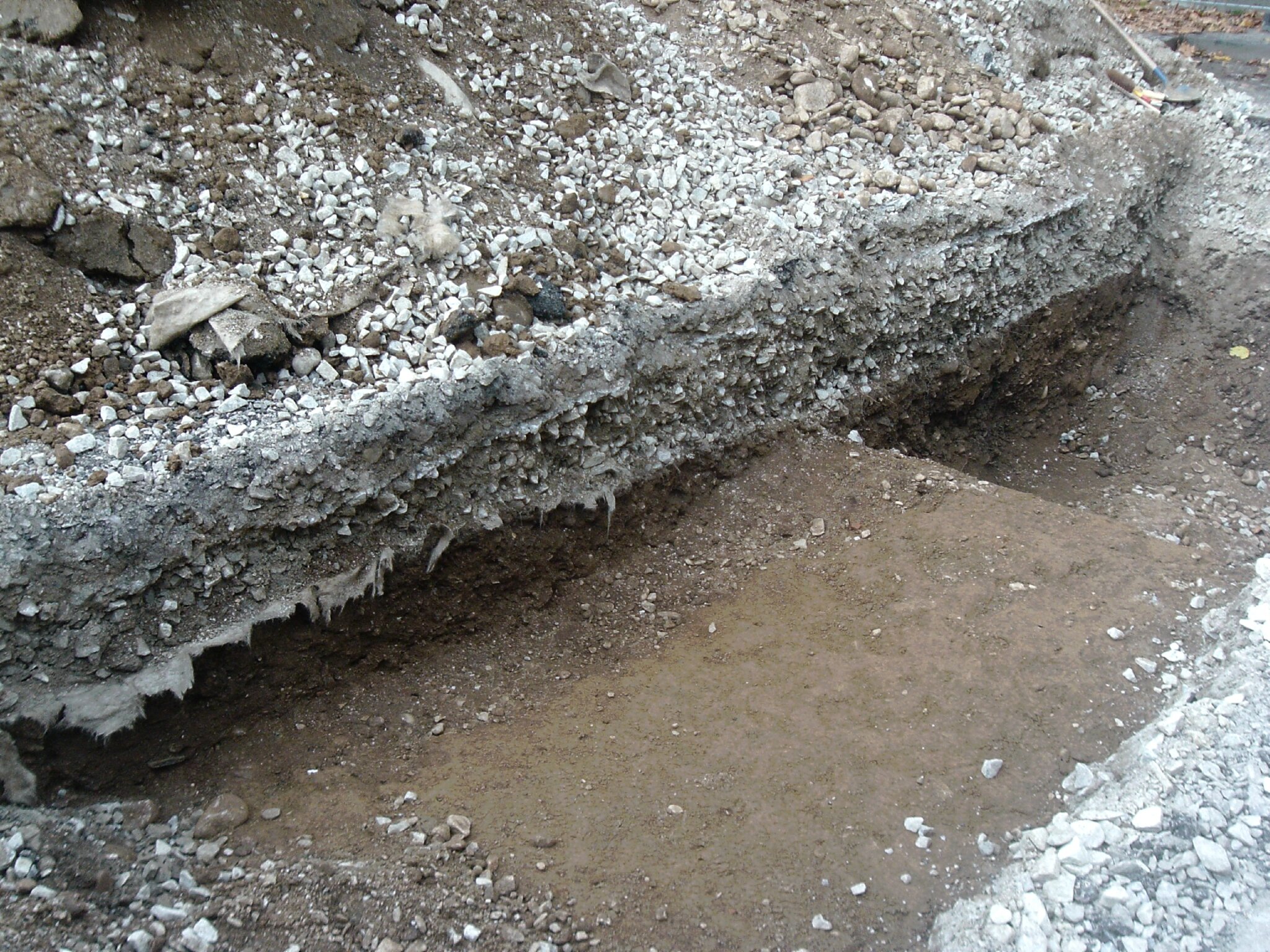

l'espace le plus profond de la tranchée : 1 m

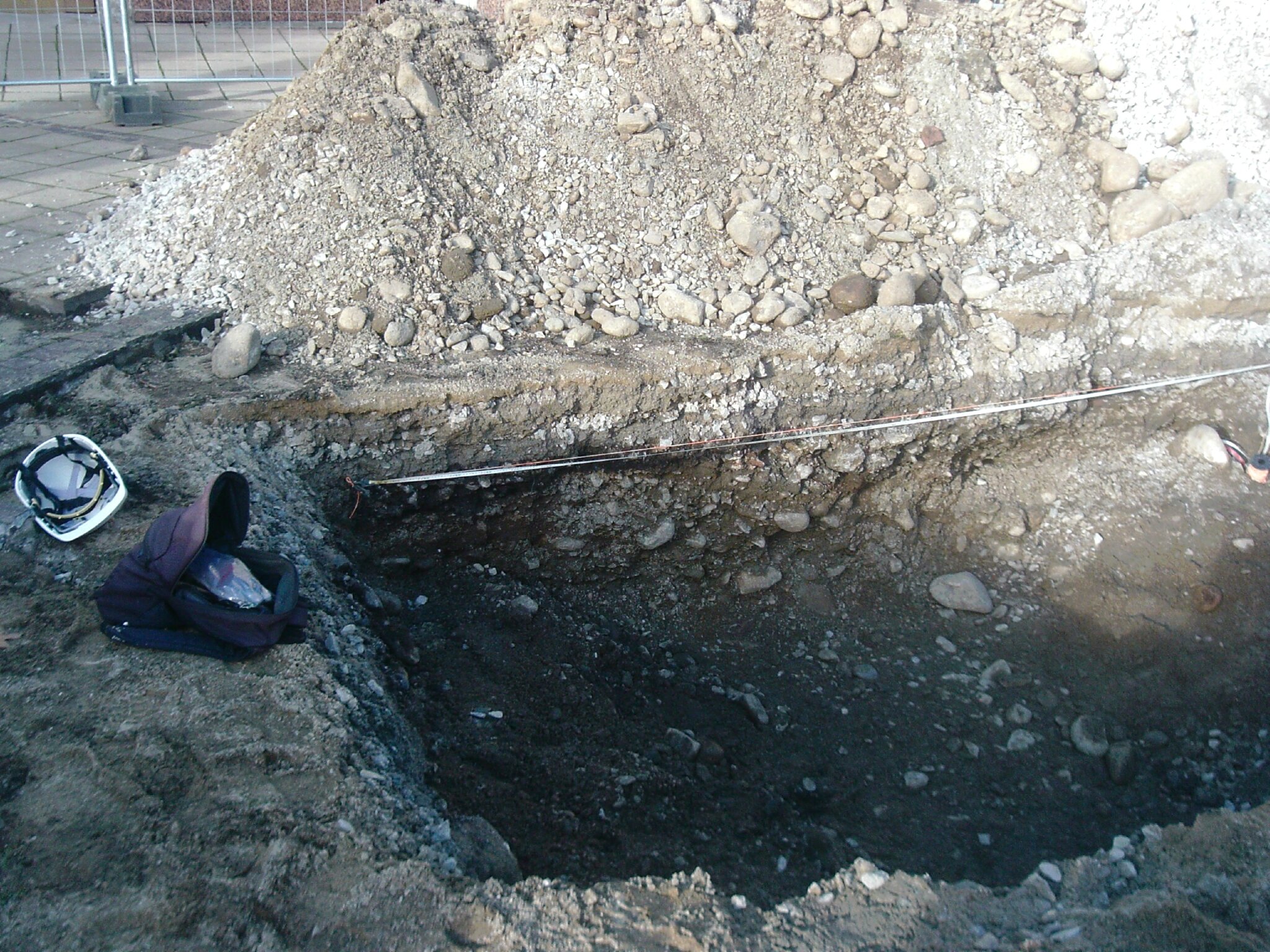

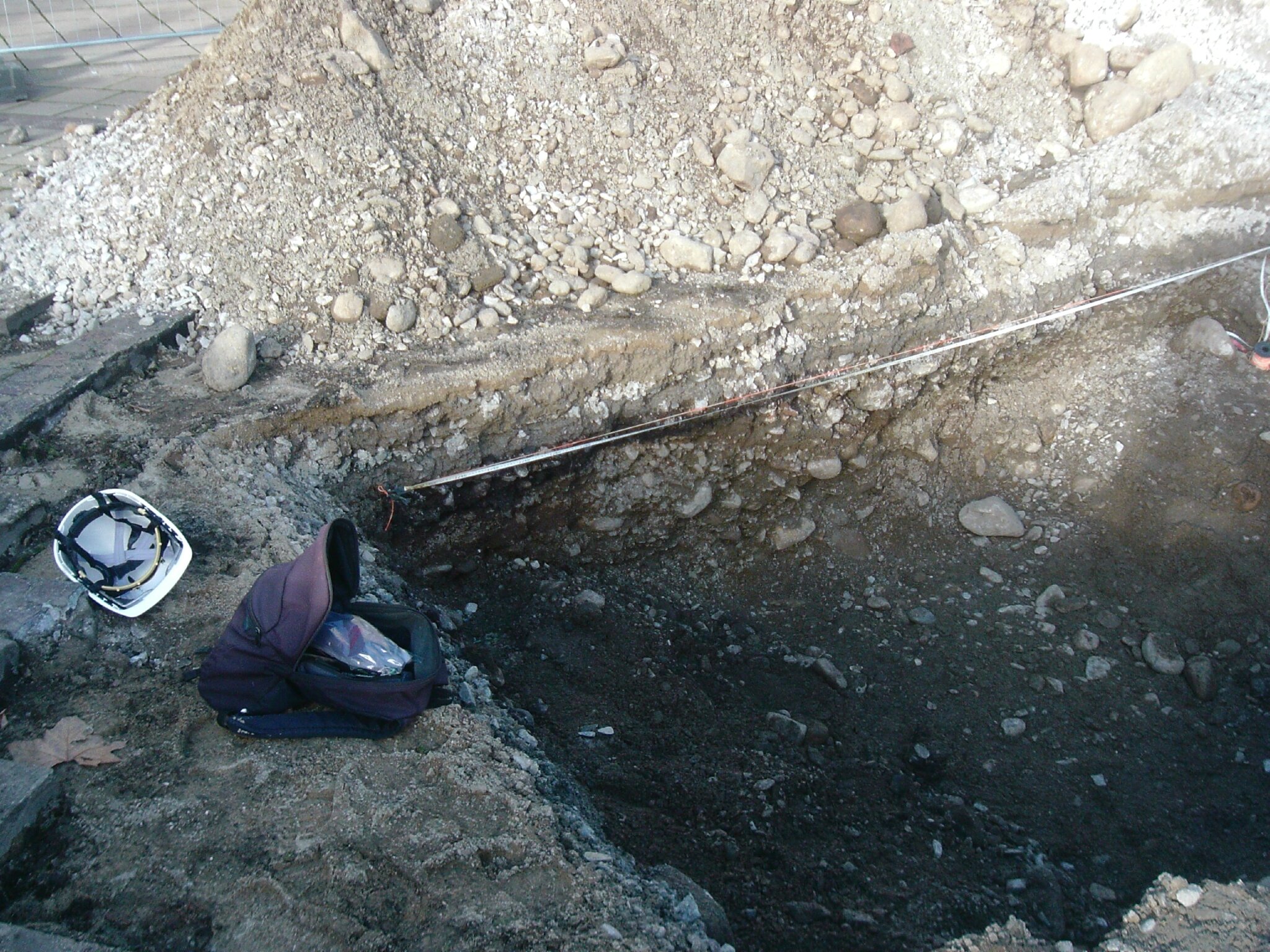

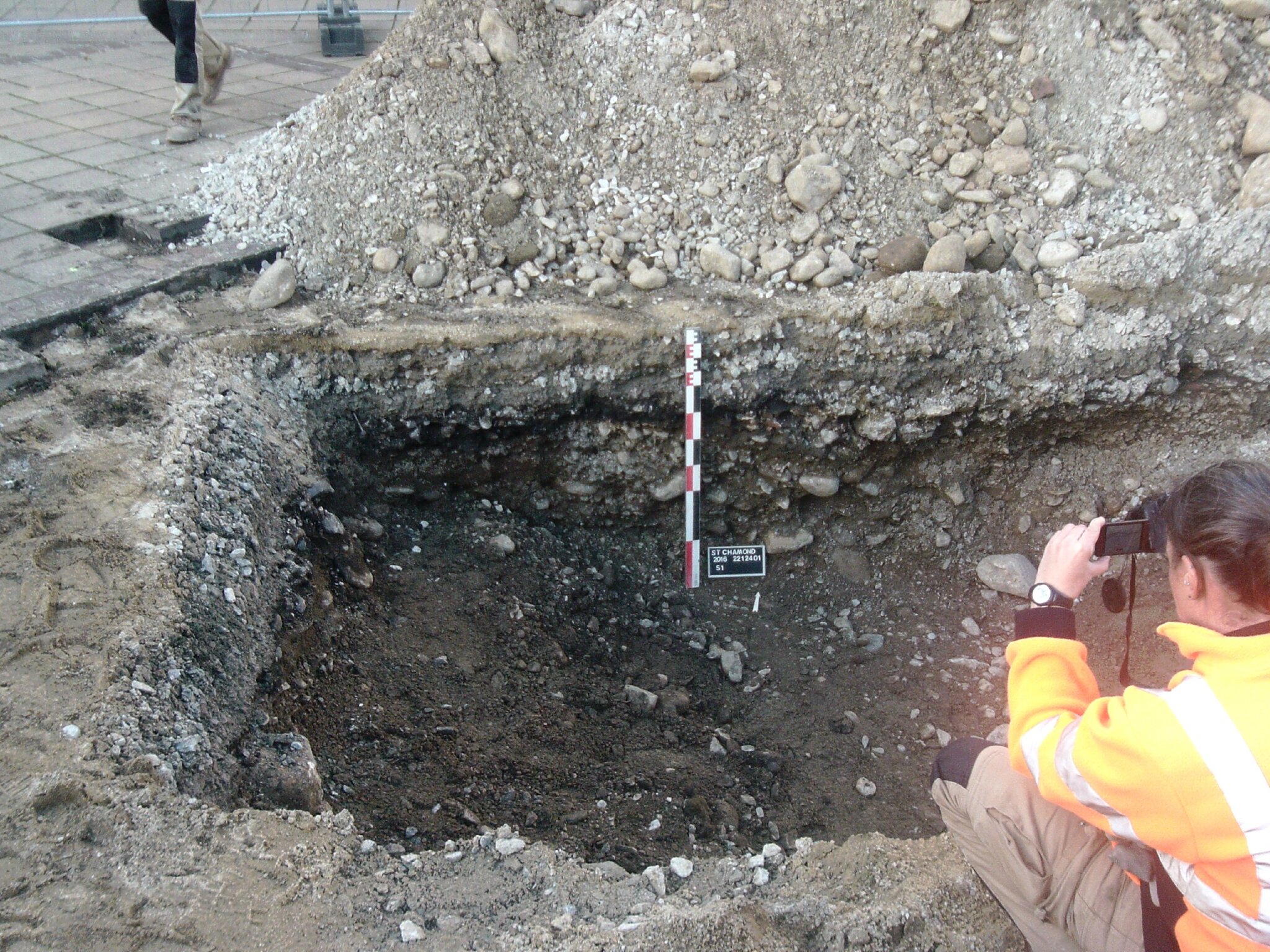

à hauteur du ruban, une "couche noire" (détritus organiques) a été identifiée

à hauteur du ruban, une "couche noire" (détritus organiques) a été identifiée

une voie menant à l'église ou à l'ancienne chapelle Sainte-Barbe ?

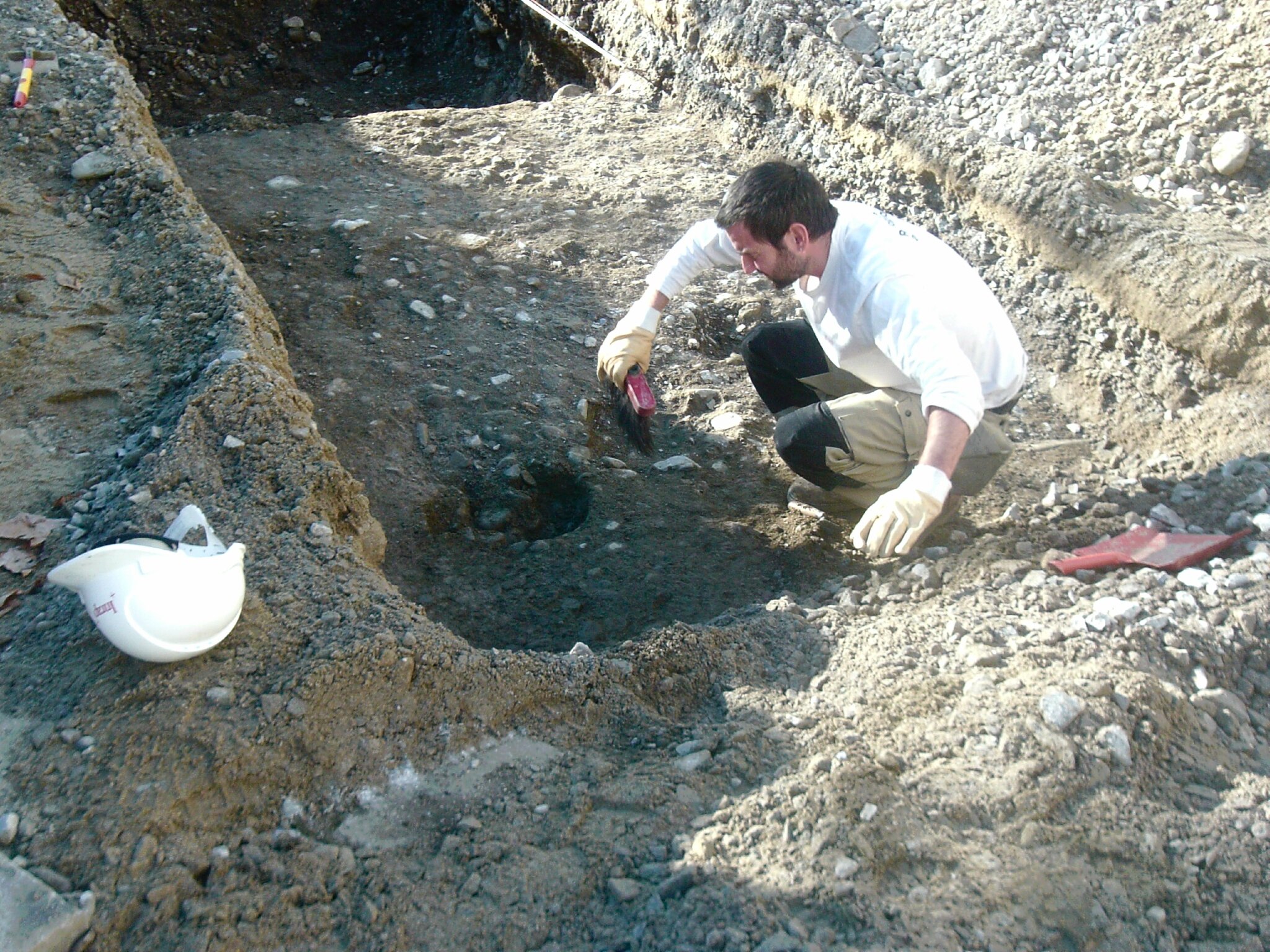

nettoyage à la brosse de la voie de circulation

nettoyage à la brosse de la voie de circulation, par Léo, archéologue

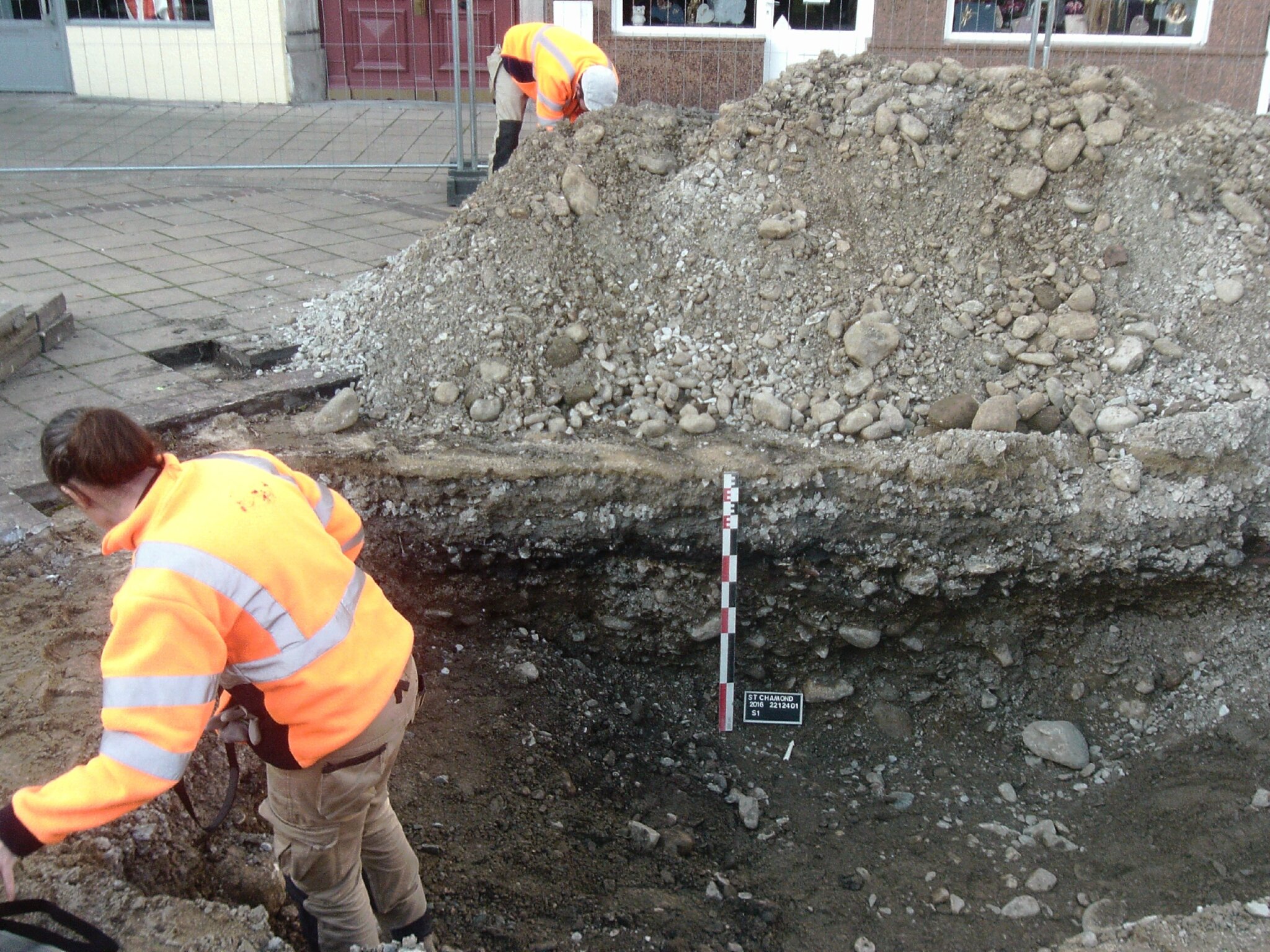

la mire, règle graduée (1 m) servant à mesurer la hauteur

la mire sert de repère au photographe

la mire sert de repère au photographe

relevé photographique

relevé photographique

Sur ce premier emplacement, il a été dégagé une voie de circulation, grossièrement pavée ; une couche "noire" (déchets organiques ?) à 25 cm de profondeur ; et vers le fond des galets alluvionnaires... qui peuvent remonter très loin dans le temps (paléolithique...). Entre les deux, rien de significatif pour l'instant.
sur la "patte d'oie"

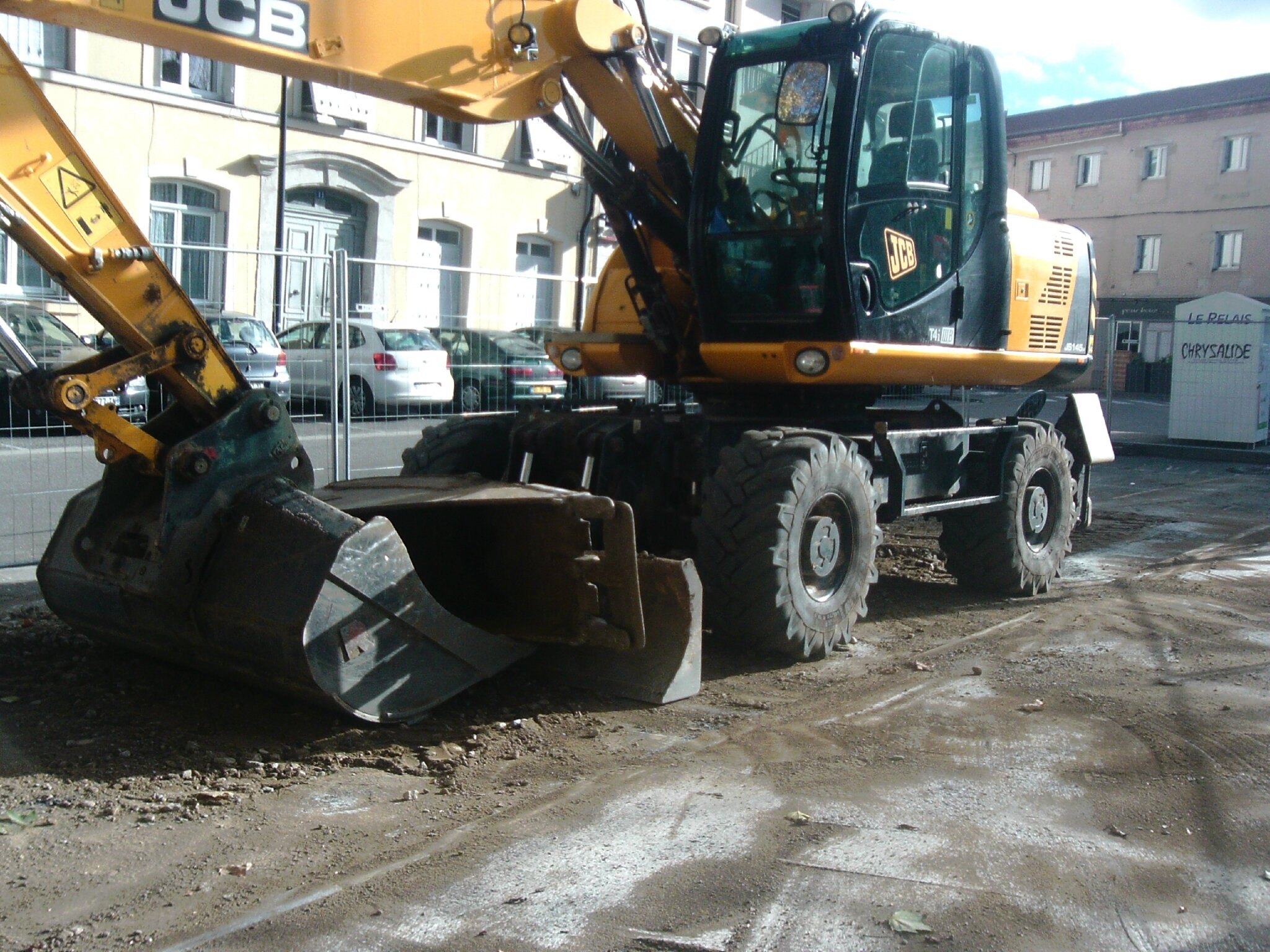

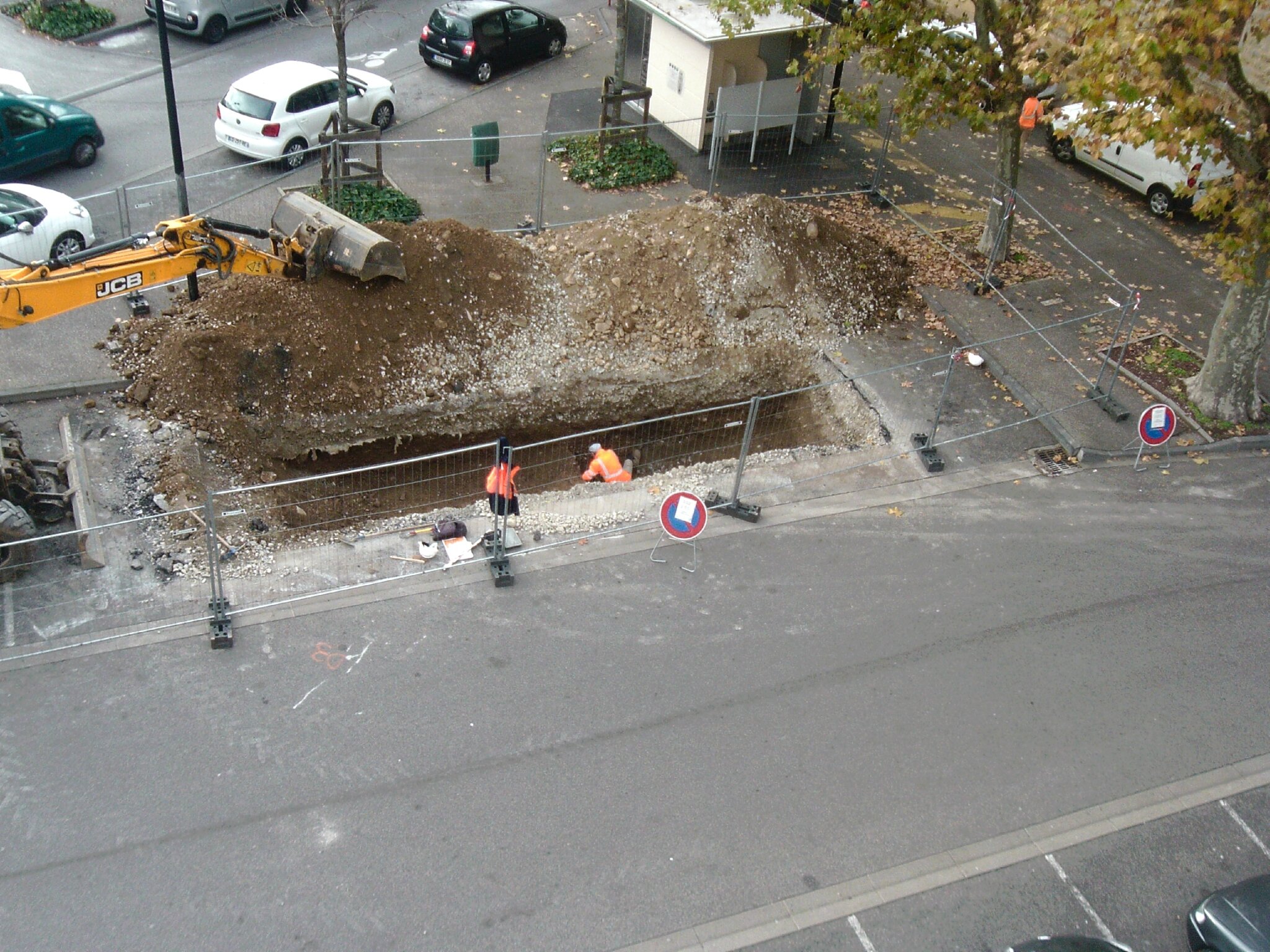

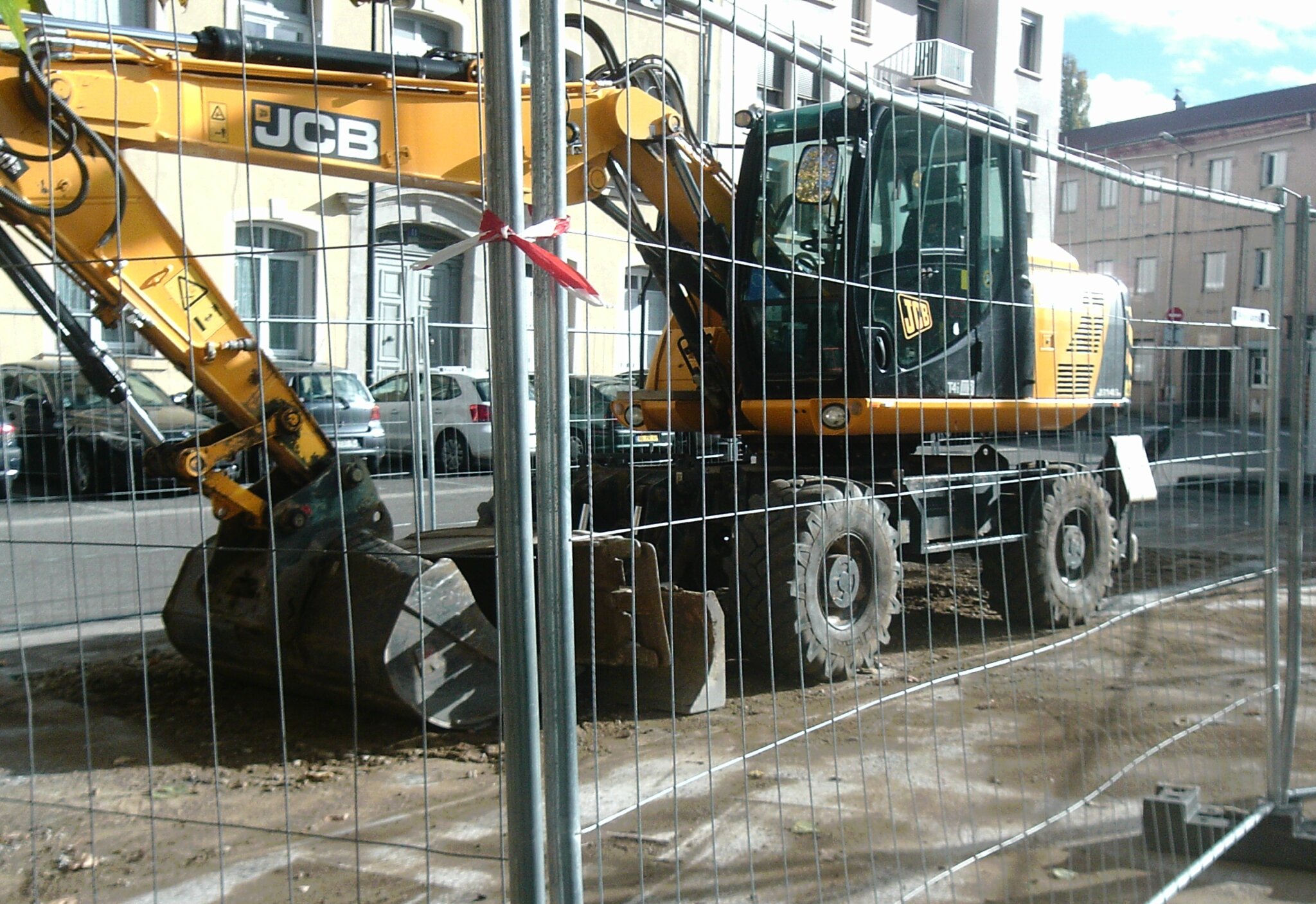

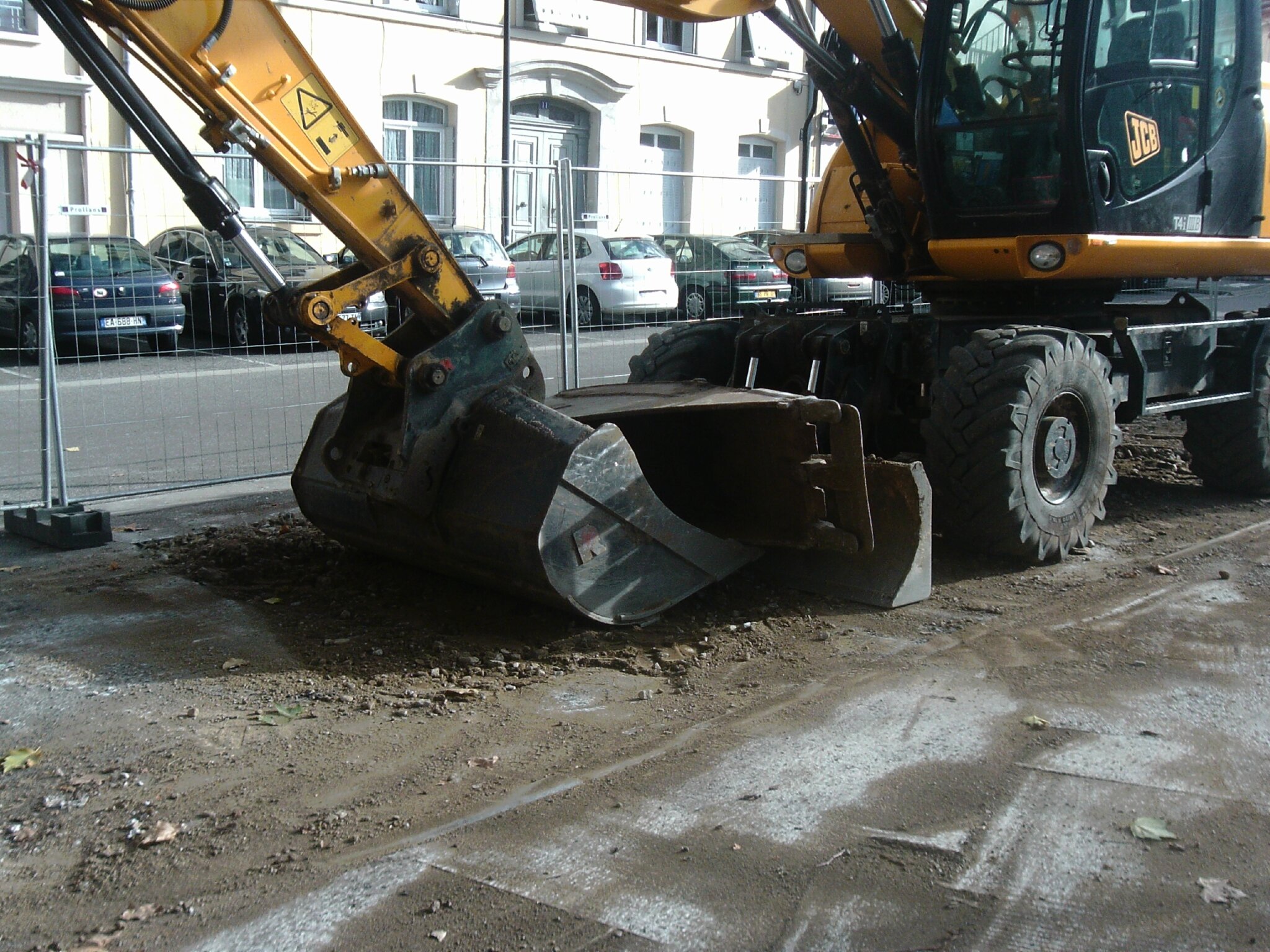

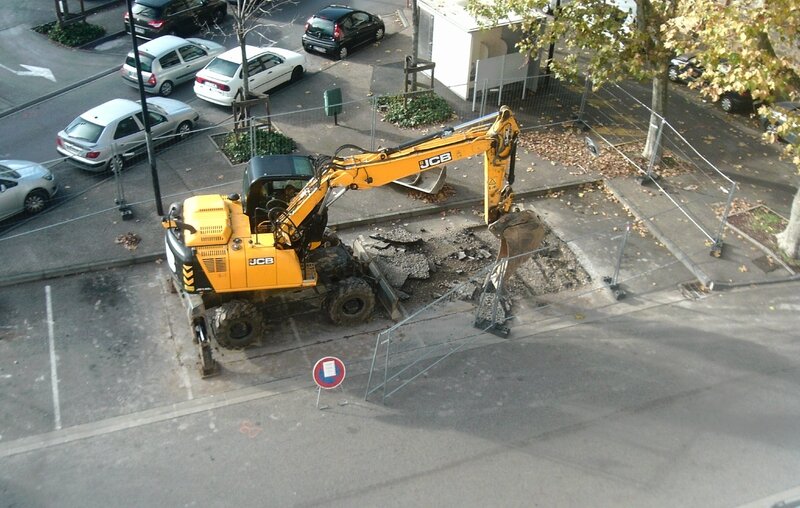

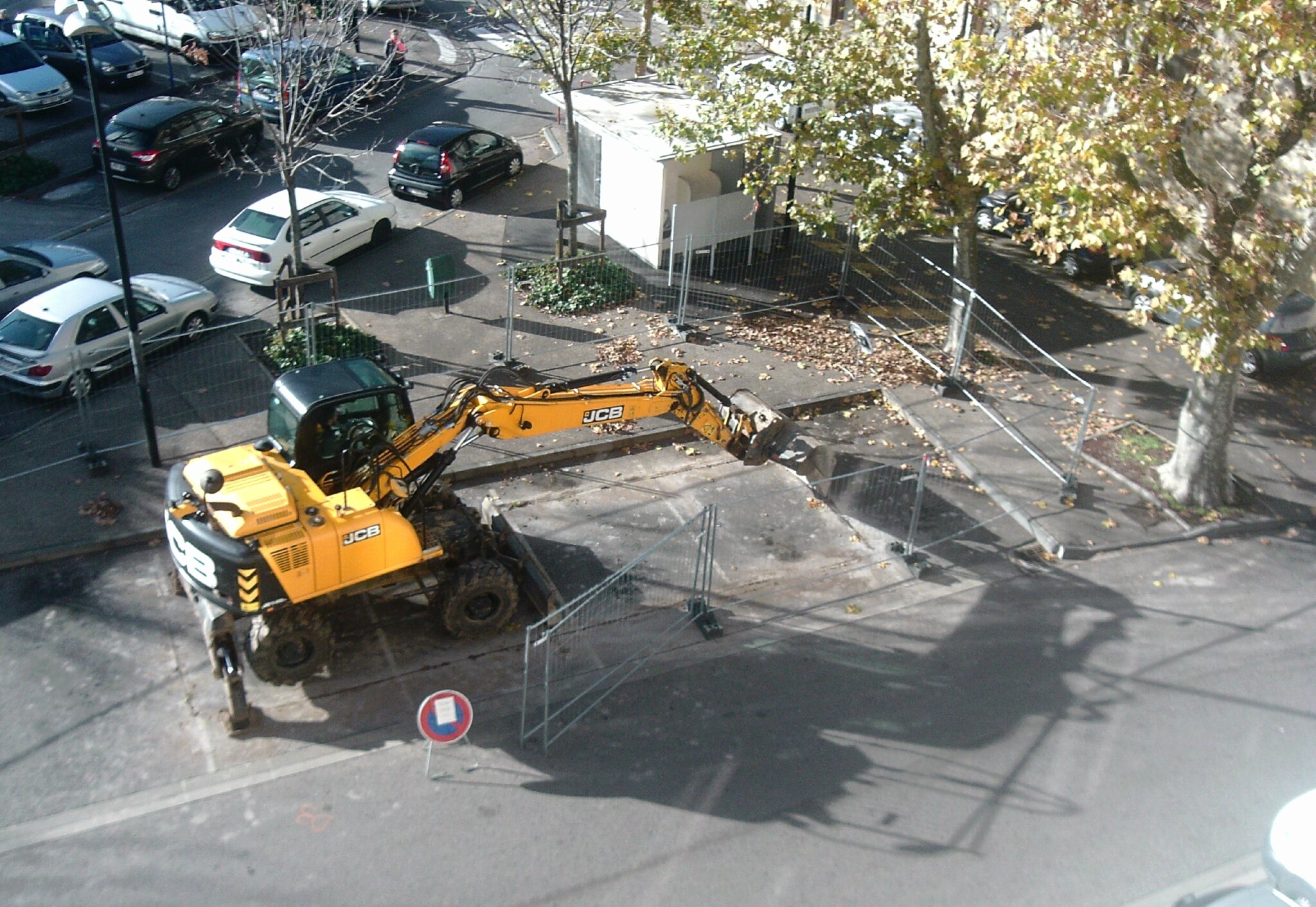

mise en place de la pelleteuse

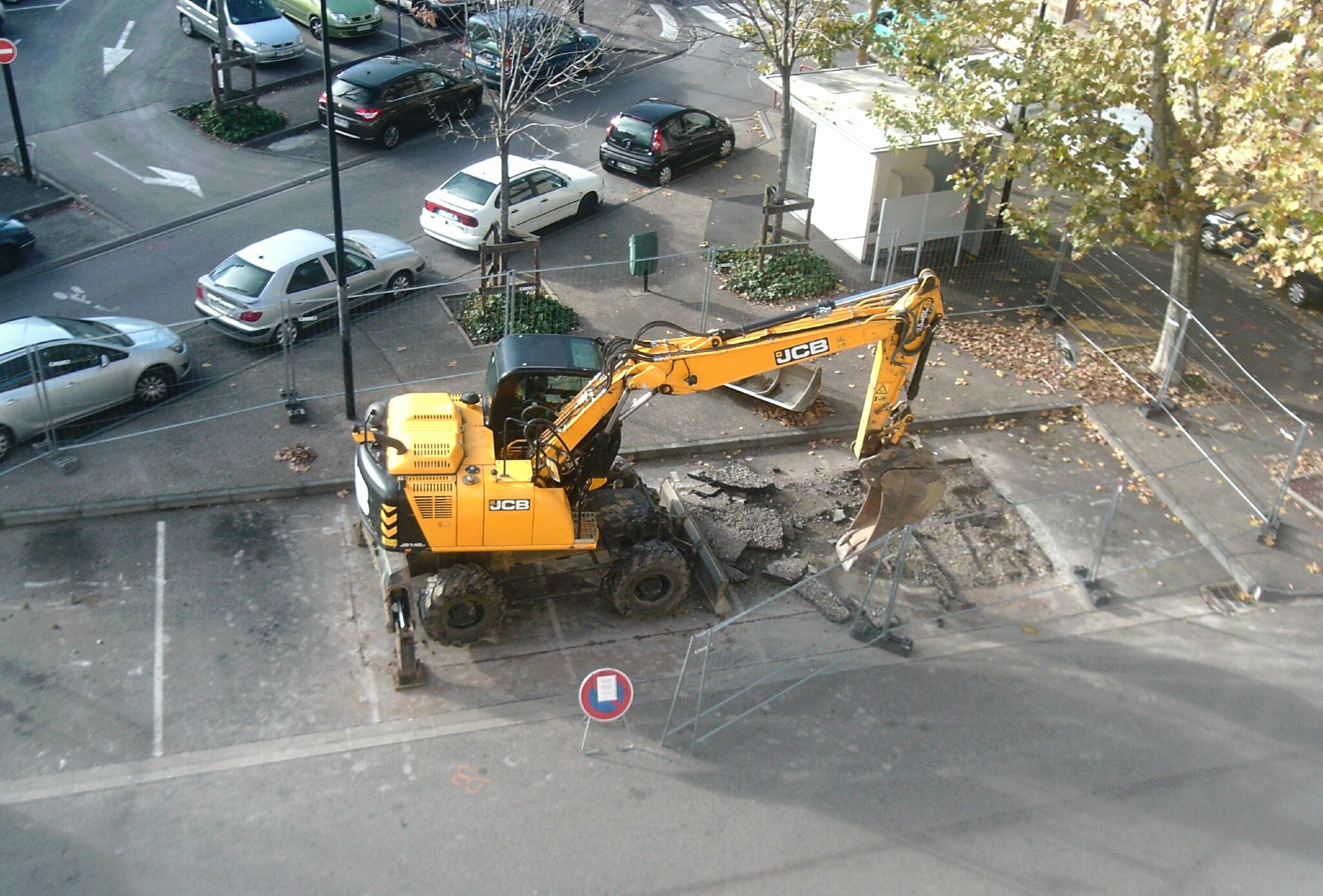

mise en place de la pelleteuse

mise en place de la pelleteuse

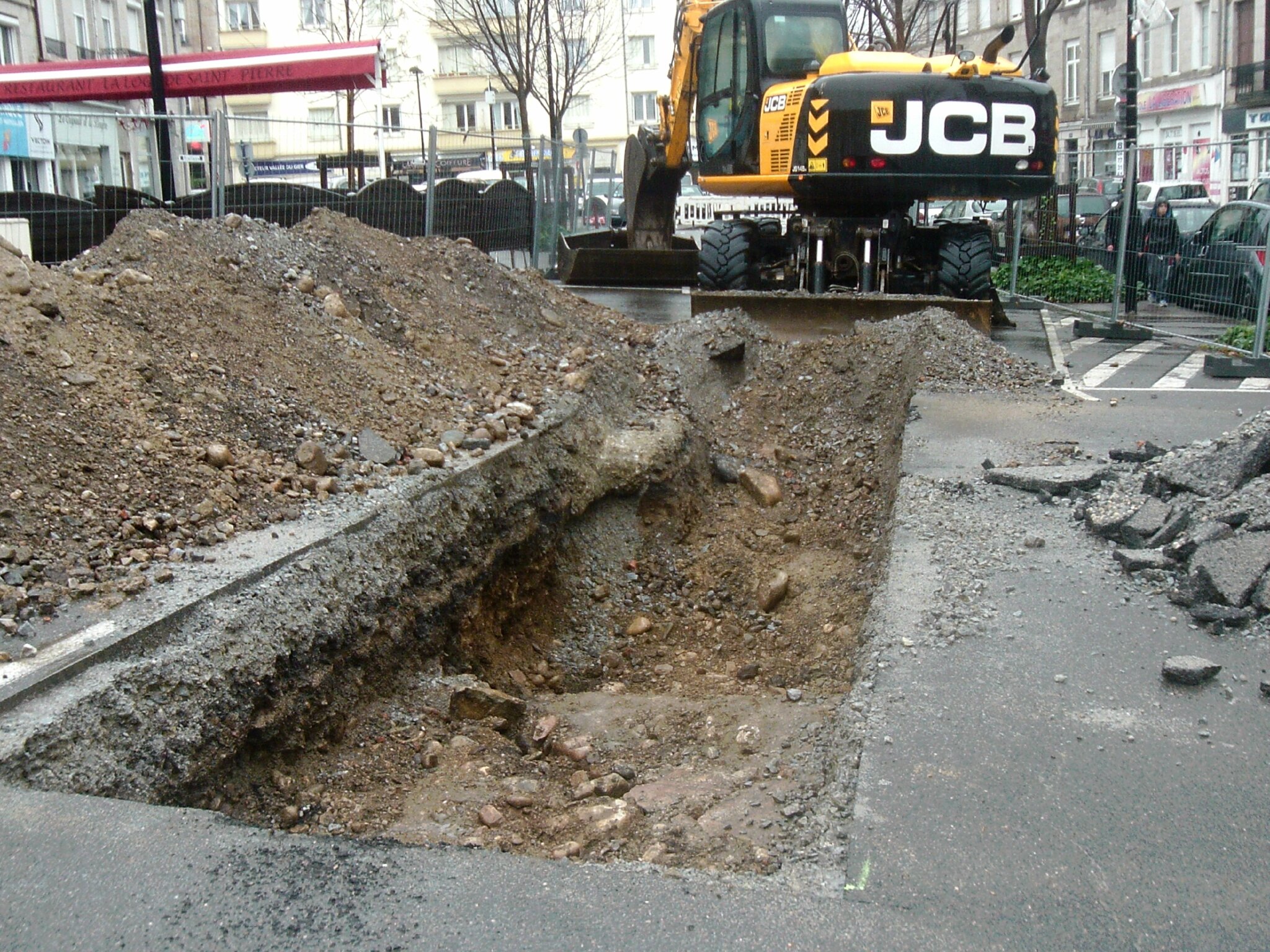

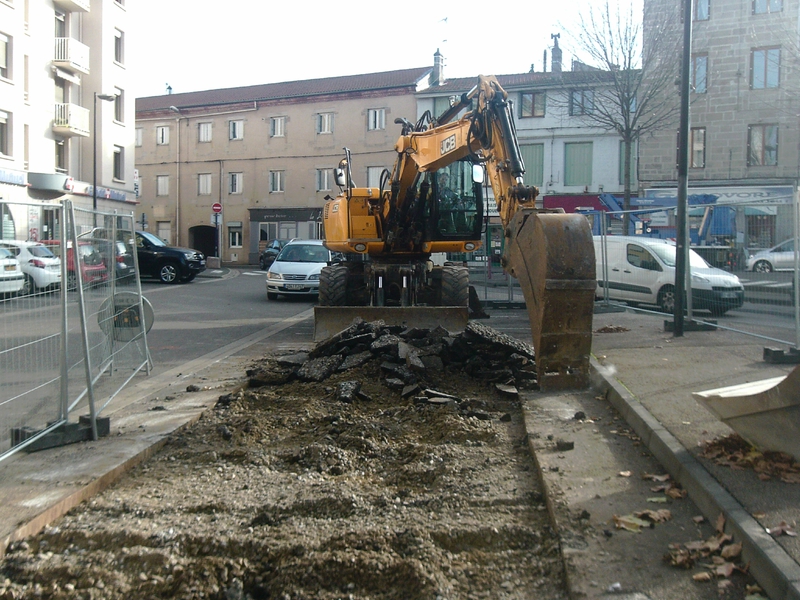

dégagement de la couche de bitume

dégagement de la couche de bitume

dégagement de la couche de bitume

dégagement de la couche de bitume

dégagement de la couche de bitume

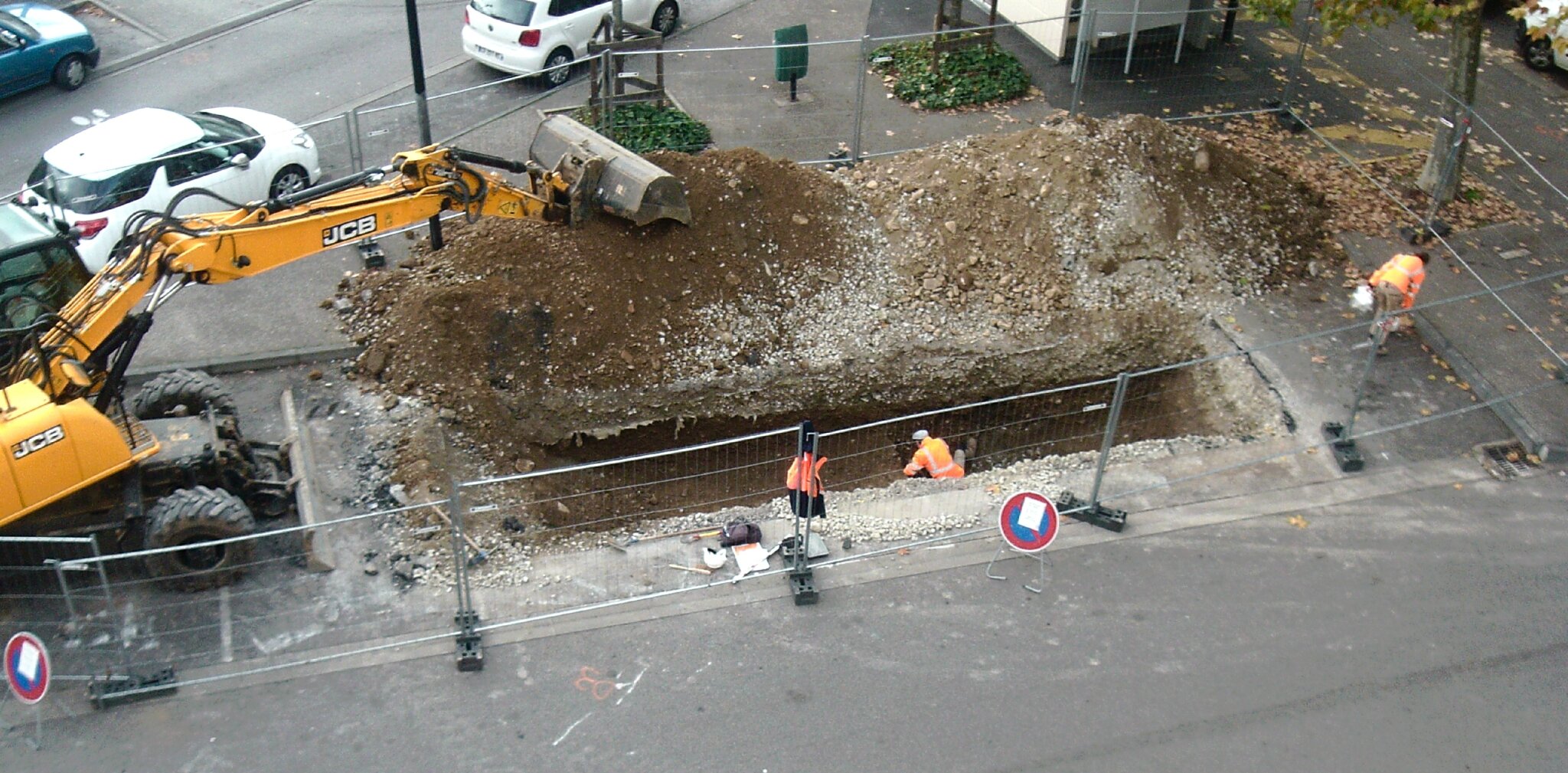

première excavation
mercredi 16 novembre 2016

devant l'église, la banderole de l'INRAP

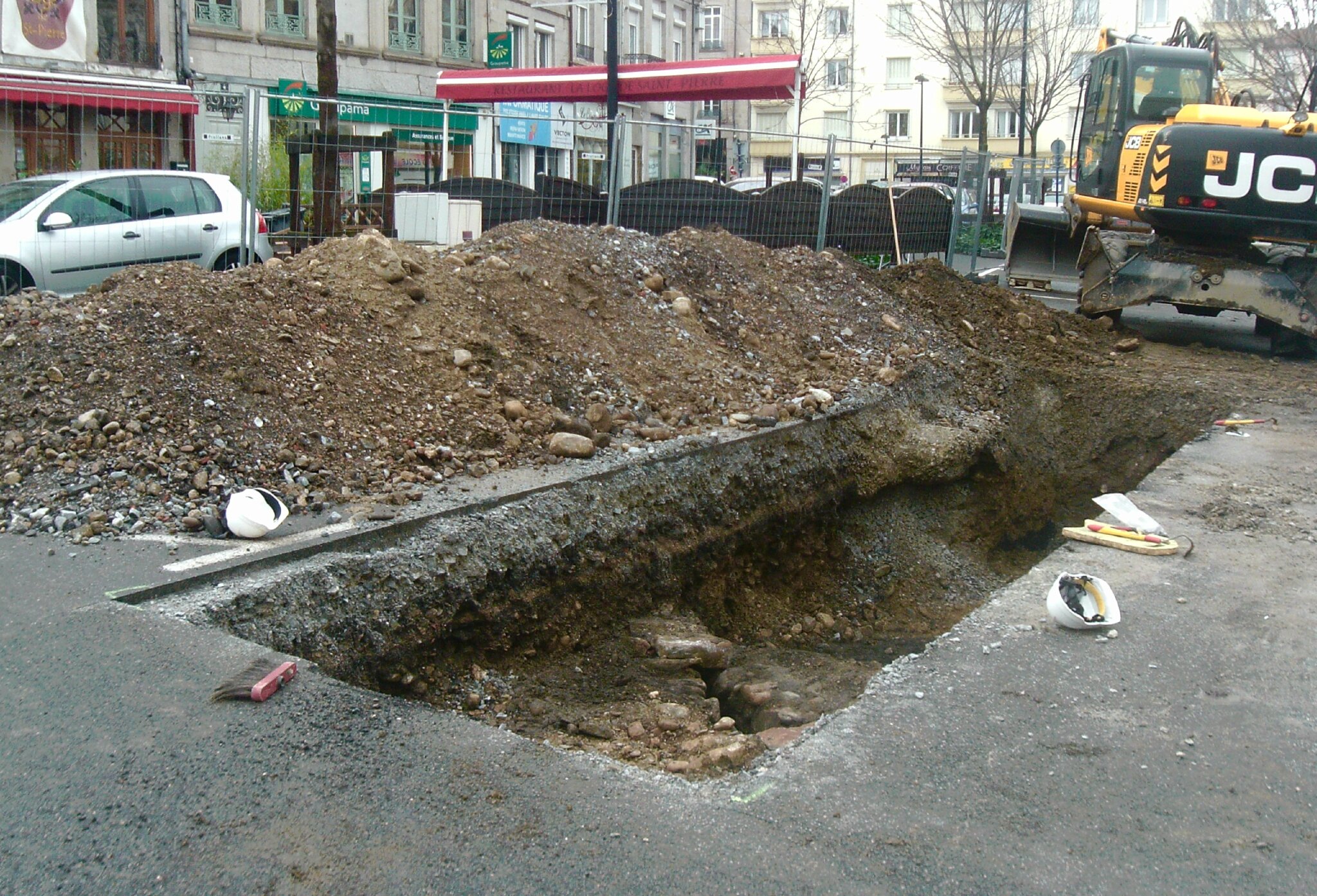

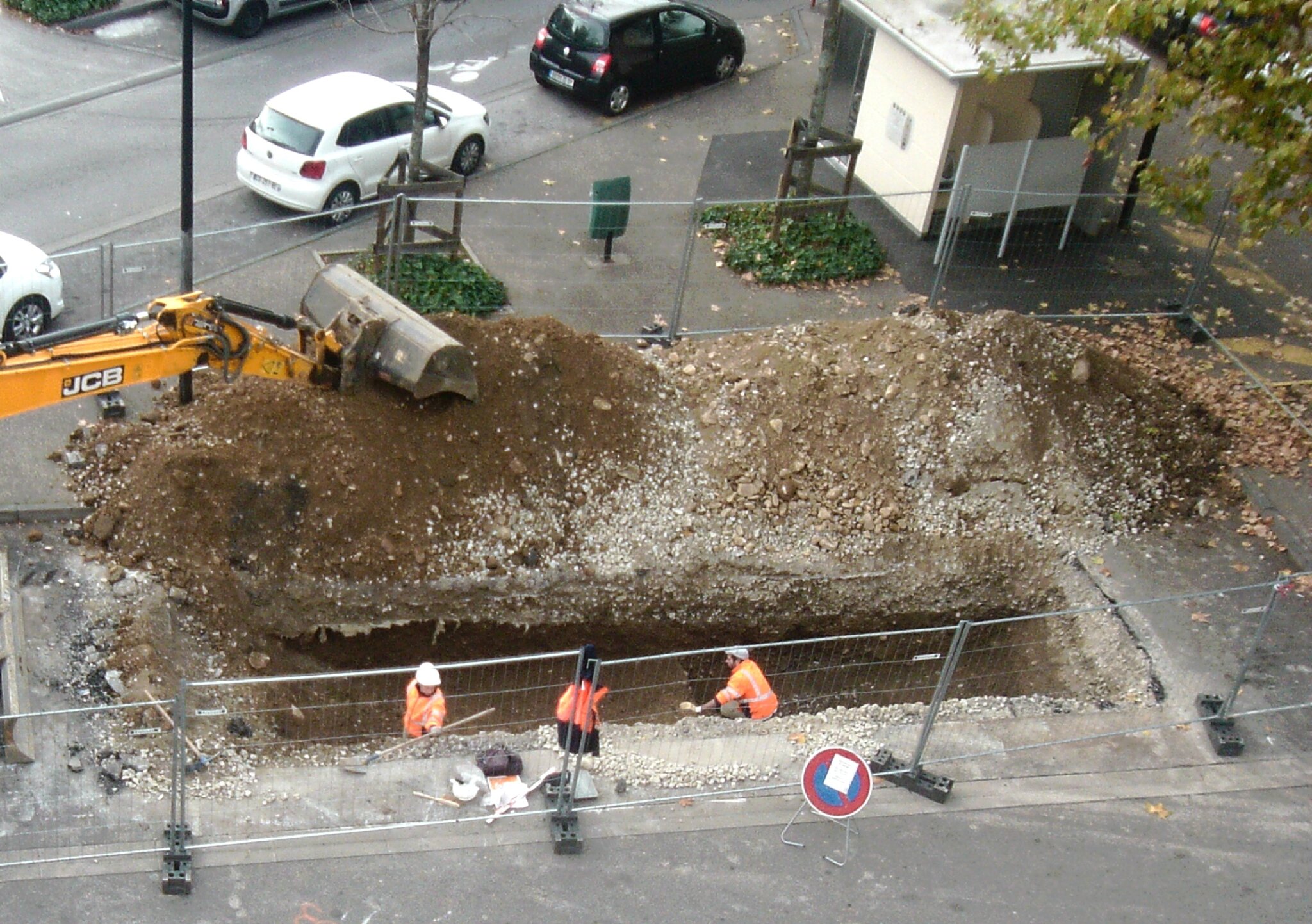

la tranchée, sur la patte d'oie, a surtout dégagé des remblais

la tranchée, sur la patte d'oie, a surtout dégagé des remblais

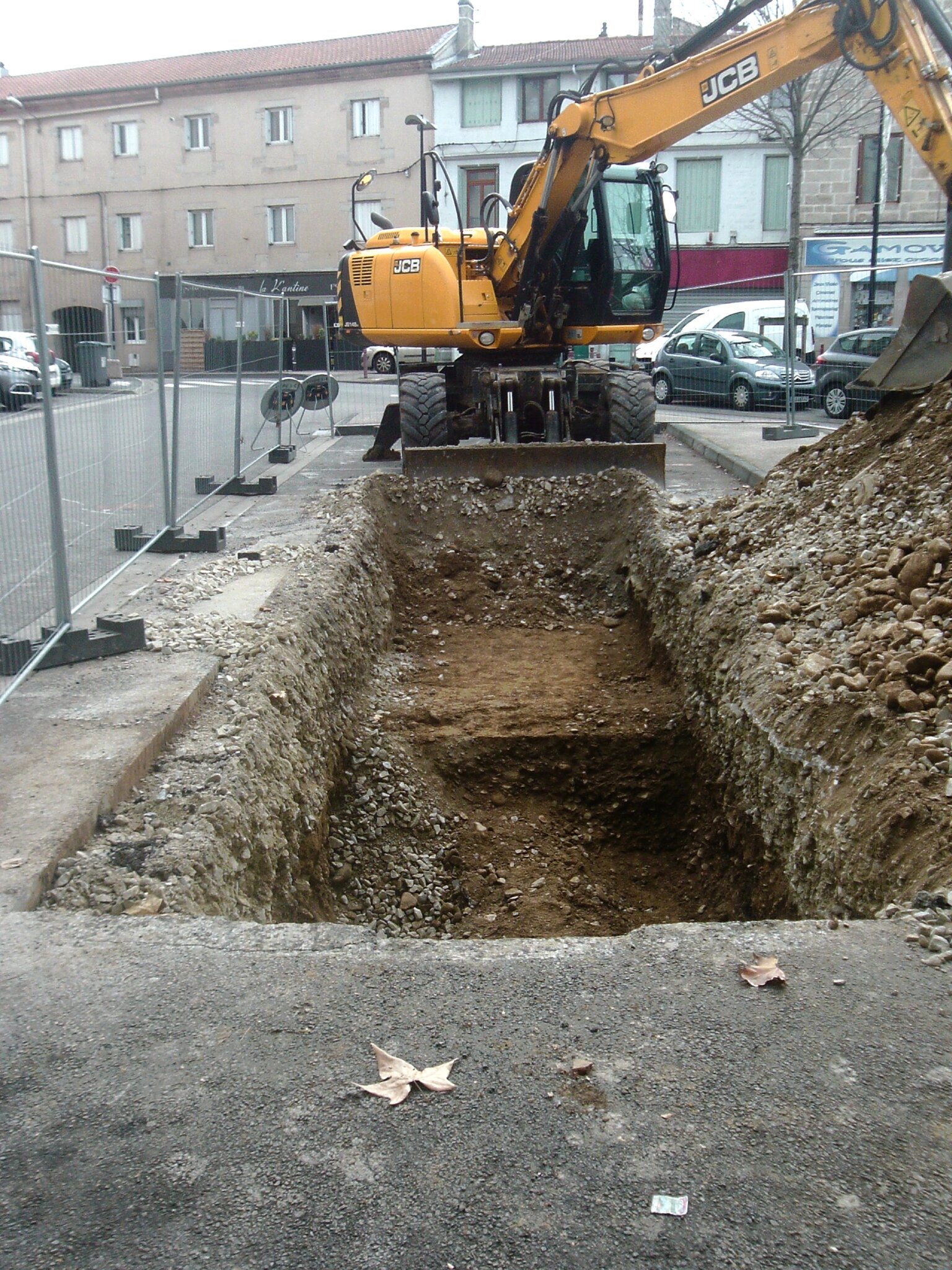

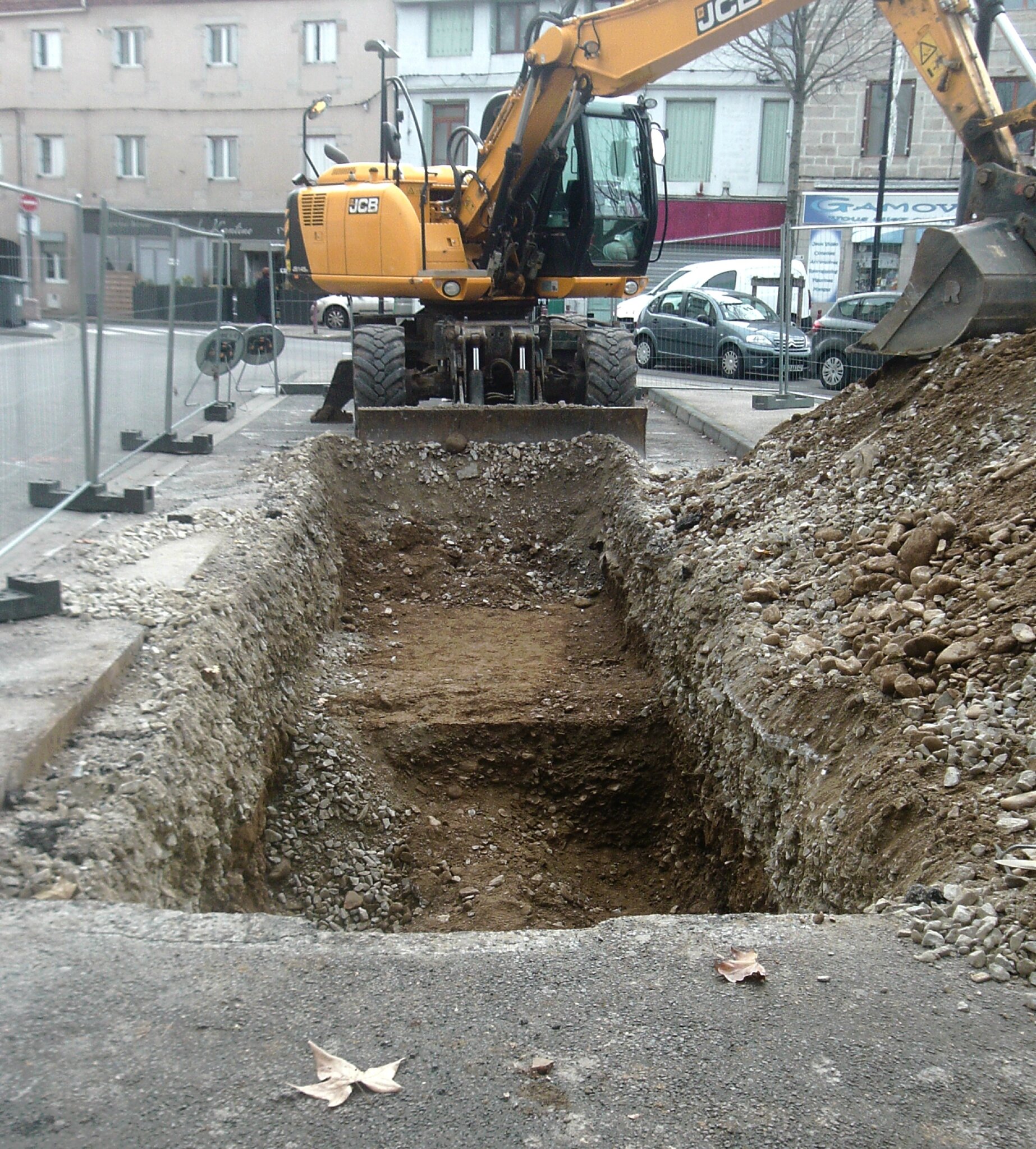

la tranchée, sur la patte d'oie, a une profondeur de 1 m 50

compte tenu de sa largeur, la tranchée ne peut être plus profonde sans risque d'éboulement

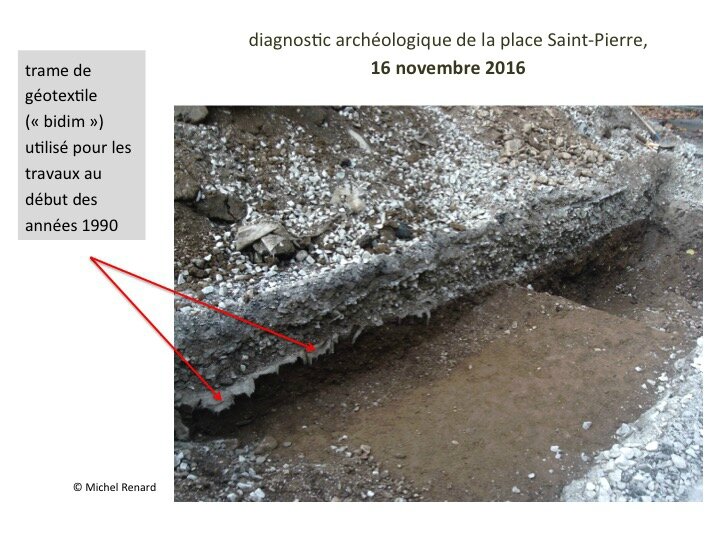

à 40 cm sous le bitume, la marque des travaux du début des années 1990 : le bidim

le "bidim" : textile synthétique qui laisse passer l'eau et empêche les parties les plus fines issues
du terrain naturel de migrer et venir modifier la structure des matériaux d'apport

les deux terrasses de l'excavation

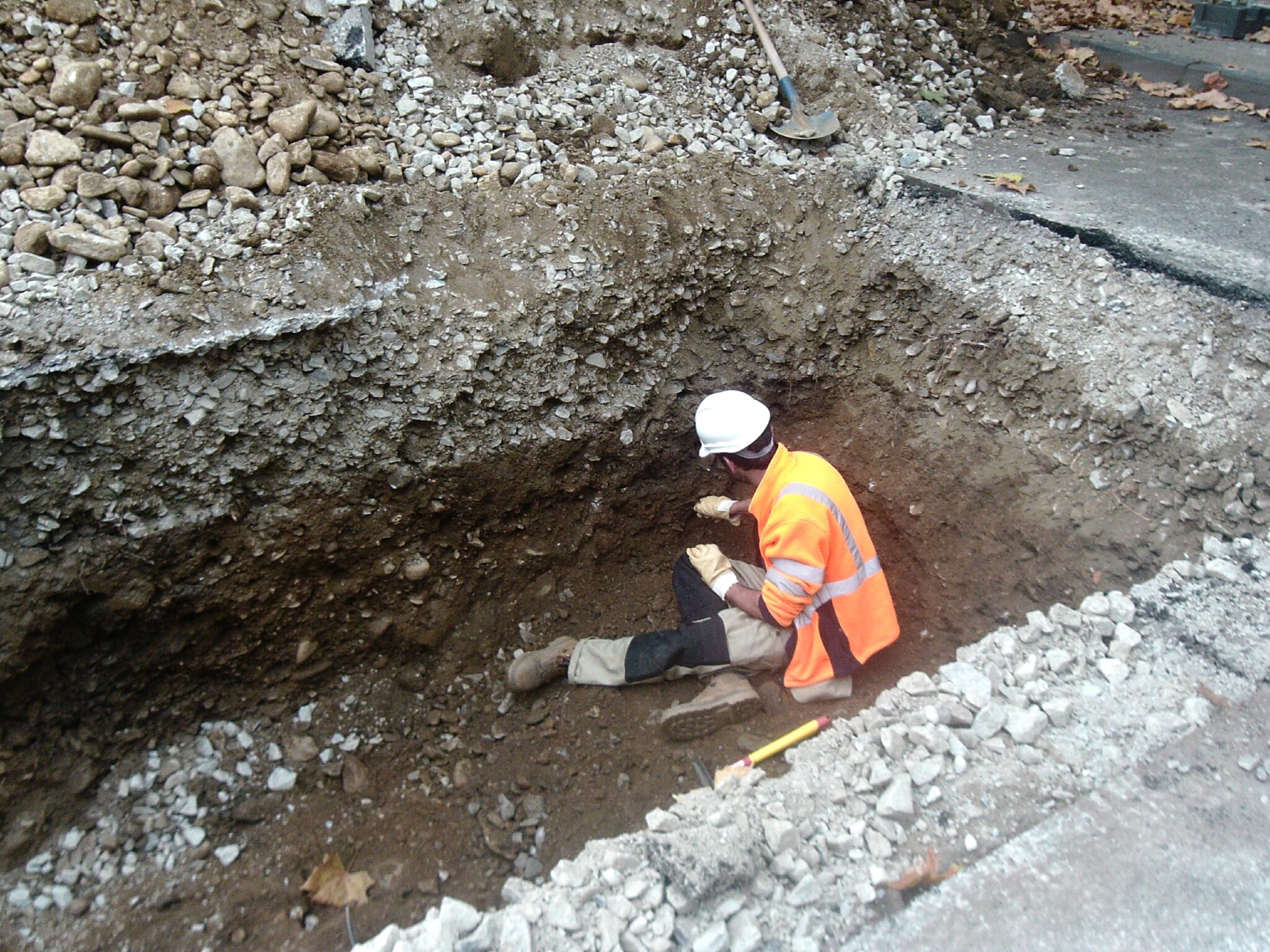

Léo, l'archéologue, à l'oeuvre dans le fond de la tranchée

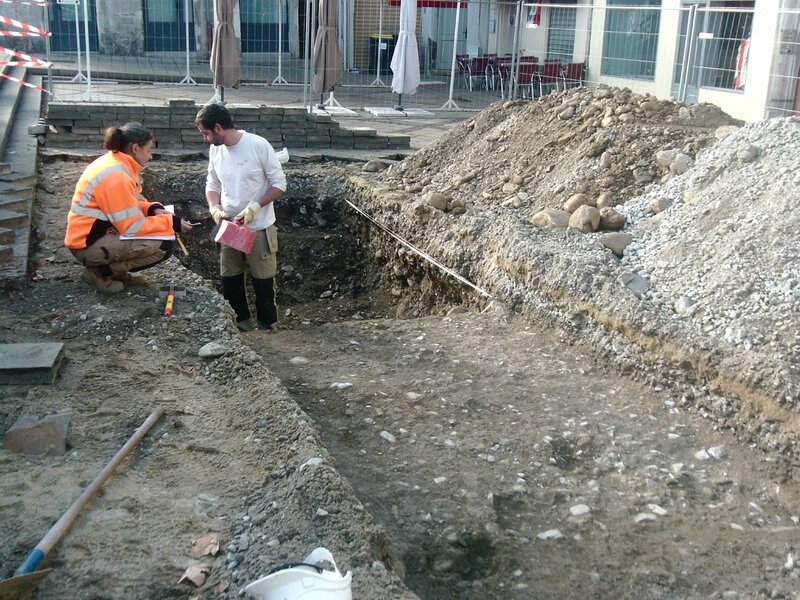

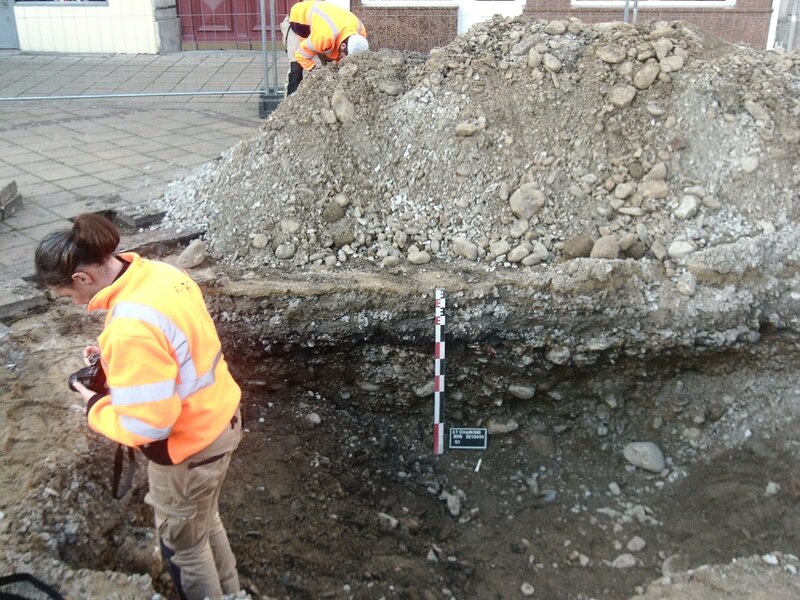

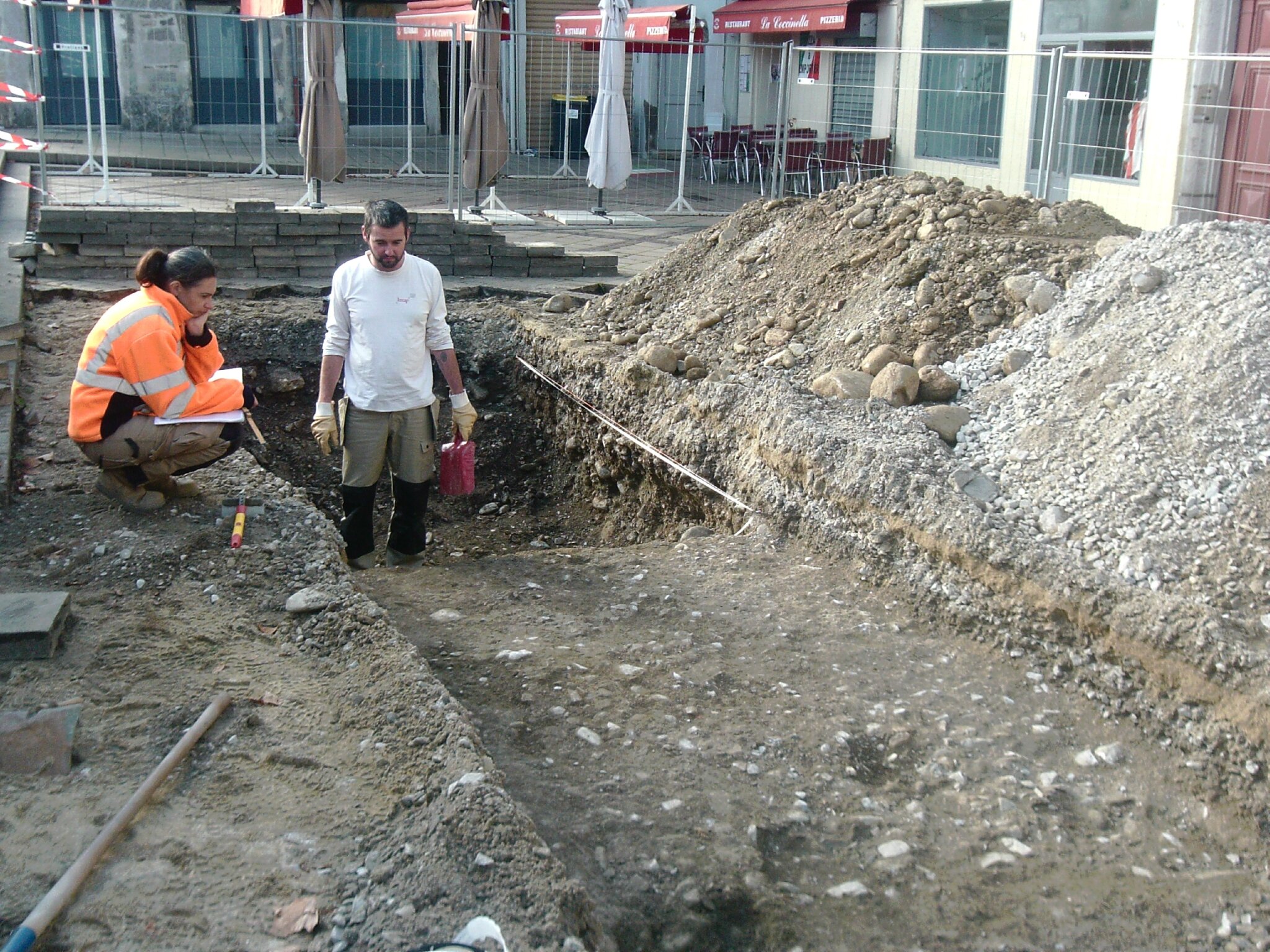

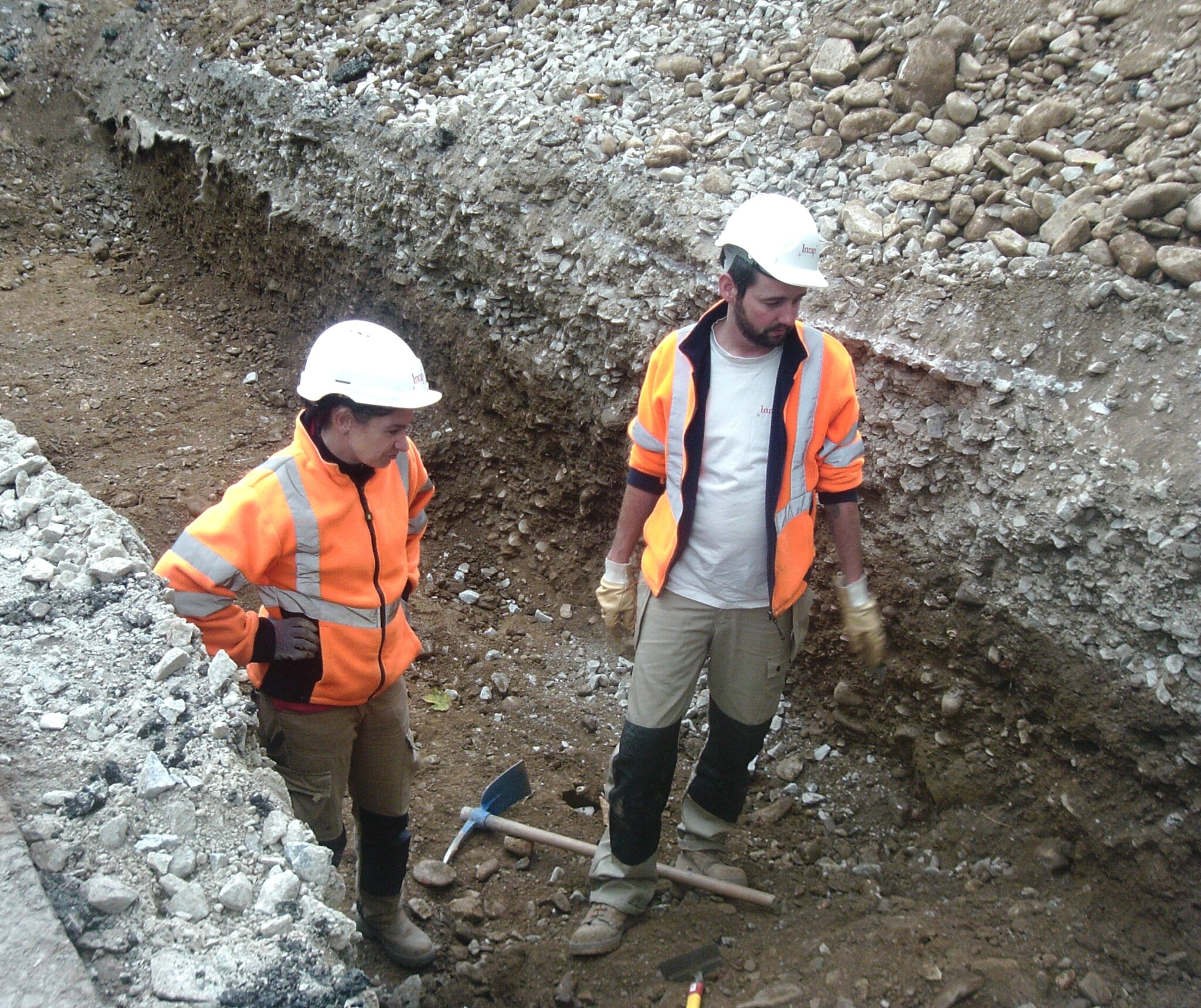

l'évaluation de terrain des archéologues

l'évaluation de terrain des archéologues

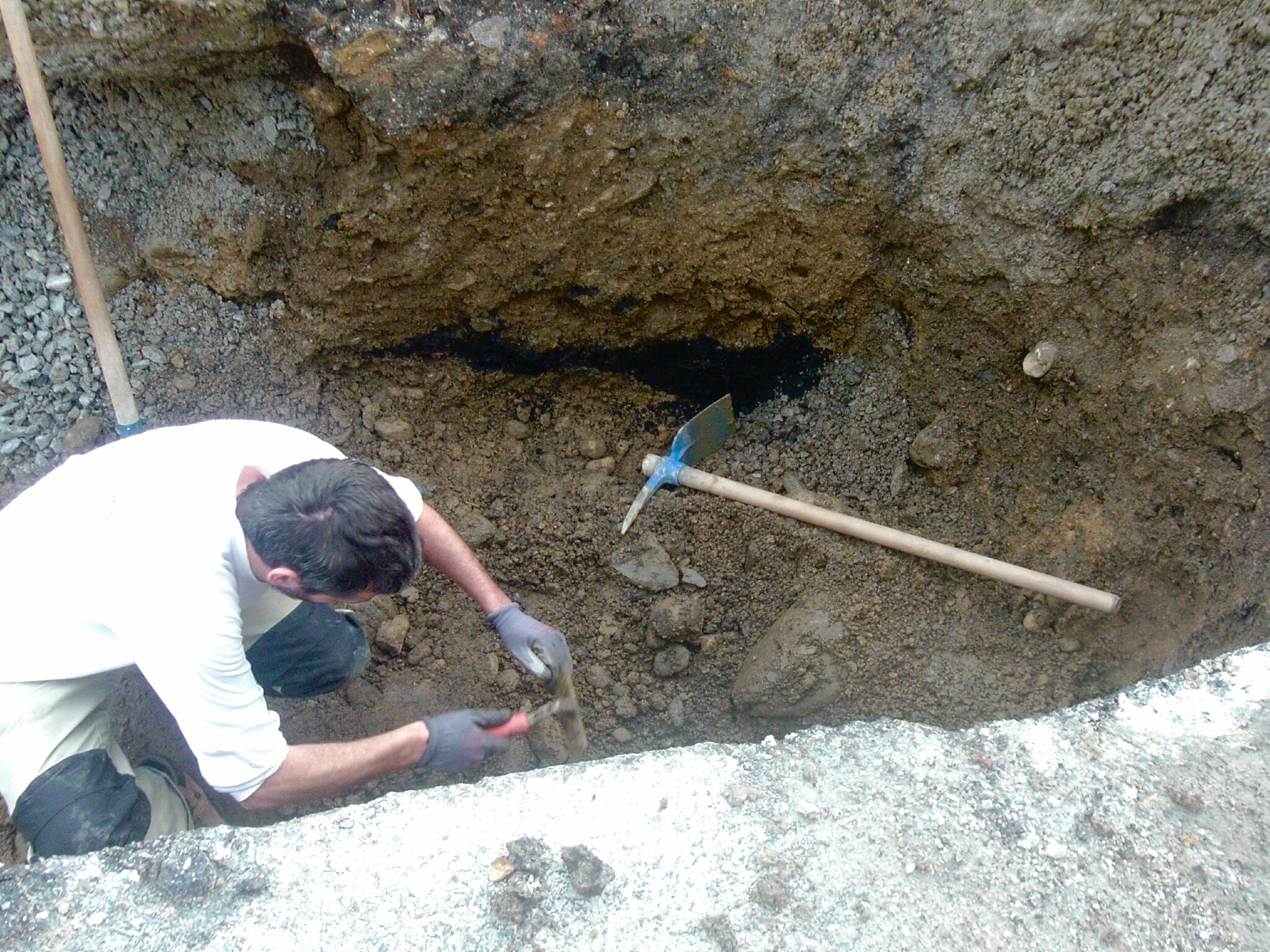

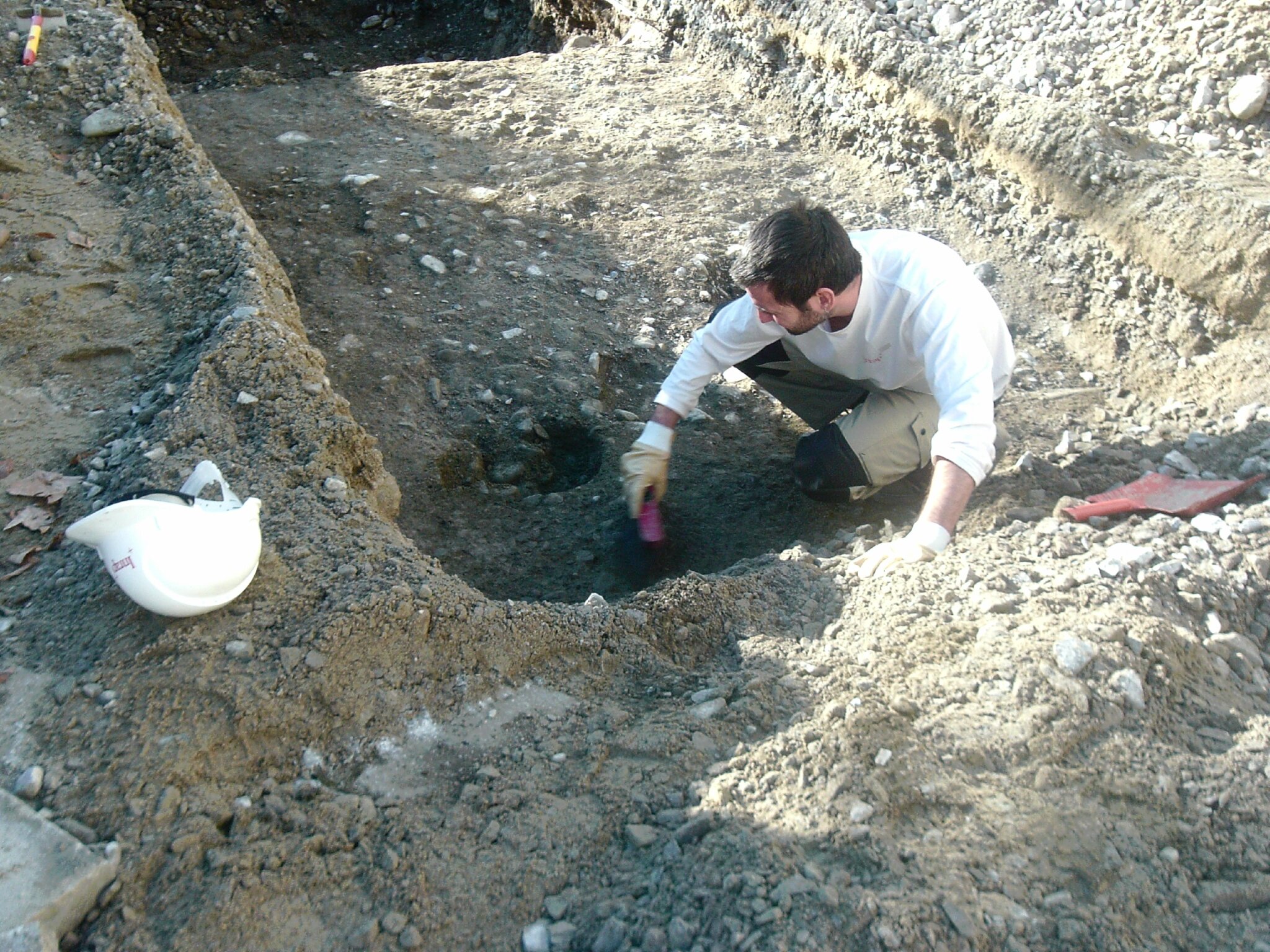

à la recheche de quelques restes de céramique...

après le travail mécanisé de la pelleteuse, examen du fond et des parois de la tranchée

après le travail mécanisé de la pelleteuse, examen du fond et des parois de la tranchée

après le travail mécanisé de la pelleteuse, examen du fond et des parois de la tranchée

après le travail mécanisé de la pelleteuse, examen du fond et des parois de la tranchée

fin de journée sur le chantier
Les investigations dans la tranchée de la patte d'oie, ce mercredi 16 novembre, ont permis d'identifier un important volume de remblais qui ne peut être encore daté.

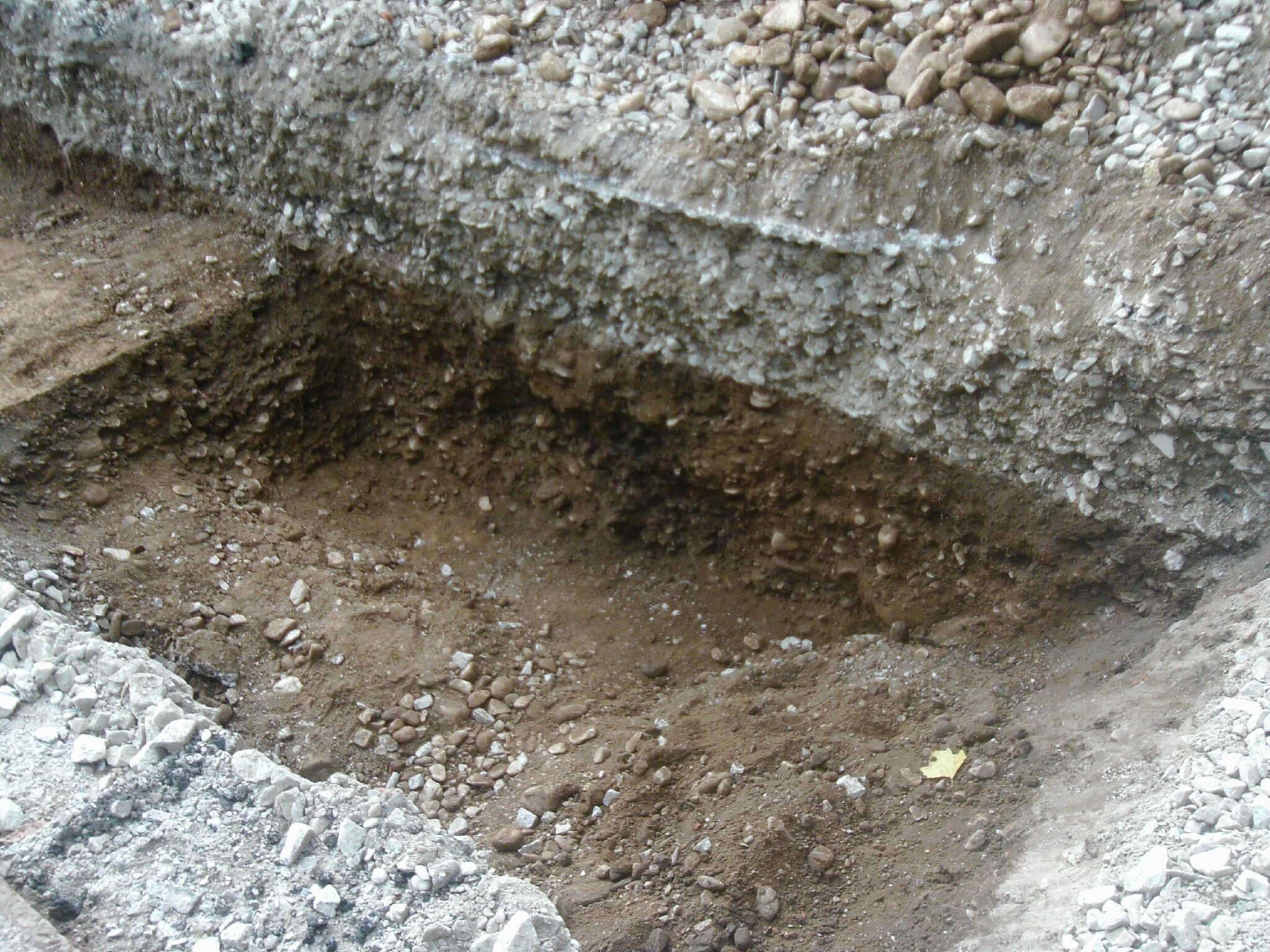

Sous les couches superficielles où l'on retrouve les traces des aménagements récents (années 1990), apparaît une "structure", c'est-à-dire un énorme trou (peut-être des arbres déracinés ?) ayant été comblé par un remblai qui contient quelques vestiges de céramique. Ces derniers seraient assez anciens et restent à dater.

la place Saint-Pierre (ou place Nationale) avant 1914

platane sur la place Saint-Pierre (ou place Nationale) ; la date de 1955 me semble plus correspondre
à l'année où la carte a été légendée qu'à celle de l'image elle-même
À cet endroit de la place Saint-Pierre (ou : place Nationale, de 1889 à 1964), sont visibles de grands platanes sur les cartes postales anciennes. C'est peut-être l'un d'eux qui a été abattu puis essouché, laissant un trou qu'on a ensuite comblé avec des remblais provenant sûrement des alentours proches.
jeudi 17 novembre 2016
La tranchée de la patte d'oie a été rebouchée. Cela ne préjuge pas de la décision de poursuivre ou non des fouilles, qui relève de la Direction régionale de l'Inrap. Mais le faible matériel trouvé laisse penser qu'on n'ira pas plus loin...

la tranchée de la patte d'oie a été rebouchée

la tranchée de la patte d'oie a été rebouchée

la tranchée de la patte d'oie a été rebouchée

la tranchée de la patte d'oie a été rebouchée

la tranchée de la patte d'oie a été rebouchée

la tranchée de la patte d'oie a été rebouchée

la tranchée de la patte d'oie a été rebouchée

la tranchée de la patte d'oie a été rebouchée

la tranchée du parvis de l'église était encore ouverte les jeudi 17 et vendredi 18 novembre
lundi 21 novembre 2016

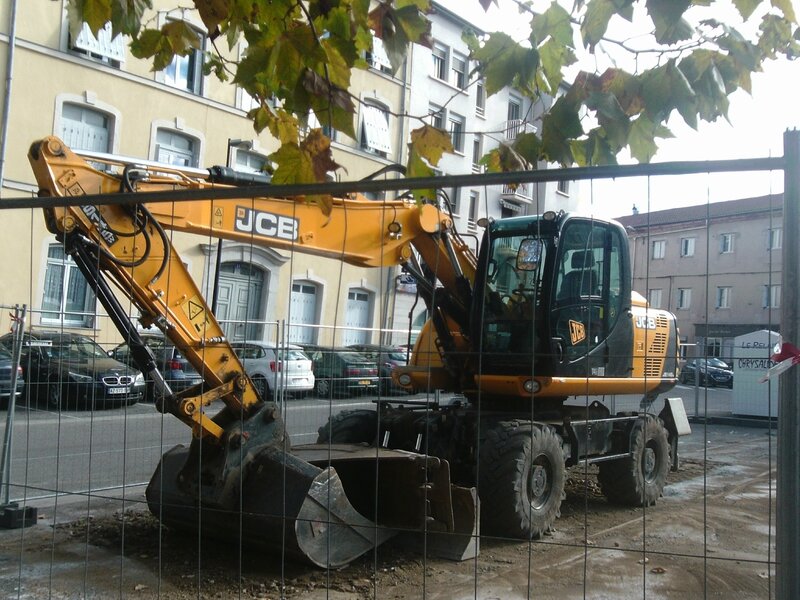

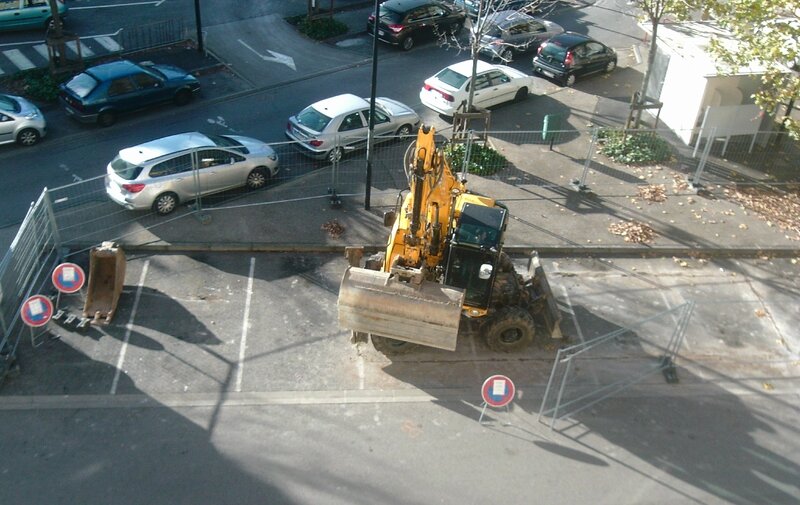

la pelleteuse prête à entrer en action sur le troisième périmètre
du diagnostic archéologique, lundi 21 novembre à 12 h 30

la pelleteuse prête à entrer en action sur le troisième périmètre
du diagnostic archéologique, lundi 21 novembre à 12 h 30
Cette semaine doit voir les deux autres périmètres sonder à leur tour par les archéologues de l'Inrap. Les deux espaces sont délimités à l'intérieur du parking.
mardi 22 novembre 2016
Le périmètre situé à l'entrée du parking a été à peine entamé car des cablages sont apparus très rapidement, rendant impossible de creuser plus profond.

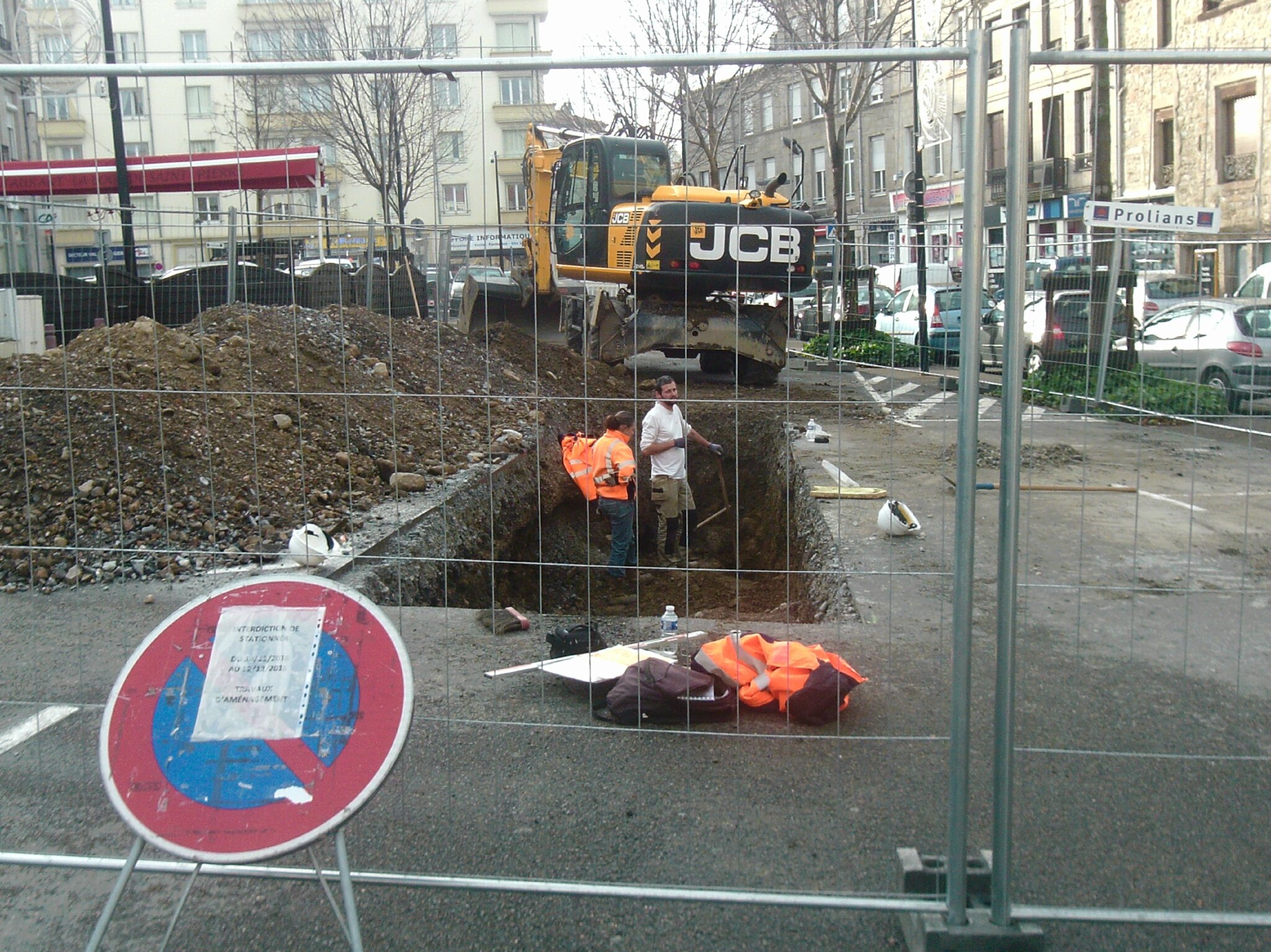

C'est donc le périmètre, plus au centre du parking, qui a fait l'objet d'une excavation semblable aux deux premières opérations.

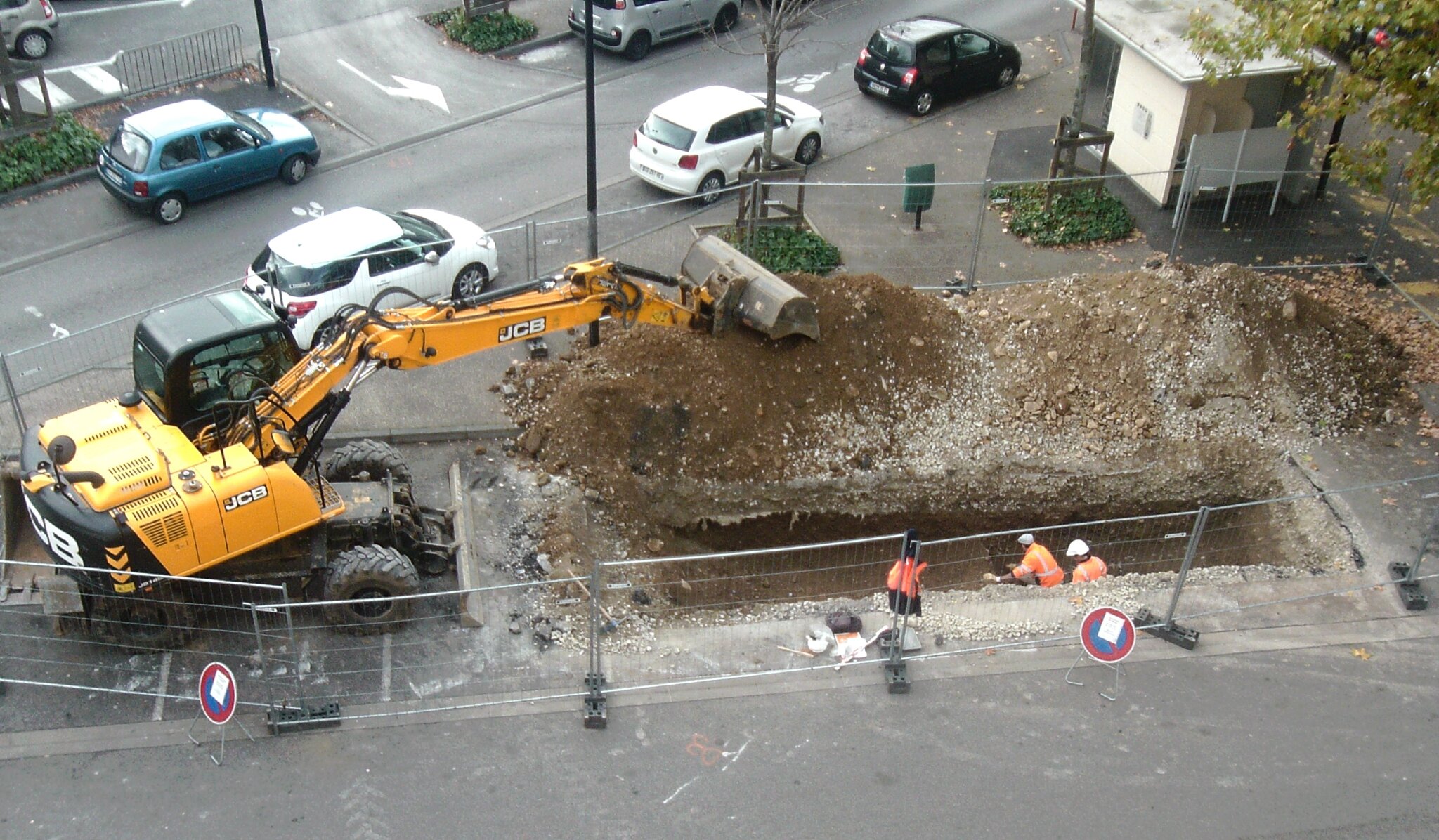

le périmètre 4 (selon mon croquis ci-dessus) a été creusé ce matin 22 novembre, sous une pluie battante

le périmètre 4 (sur le parking) a été creusé ce matin 22 novembre, sous une pluie battante

le périmètre 4 (sur le parking) a été creusé ce matin 22 novembre, sous une pluie battante
mercredi 23 novembre 2016
Après le passage de la pluie, on y voit plus clair dans cette dernière tranchée. Aucune trace de construction ancienne, la place a vraisemblablement toujours été un espace non bâti.

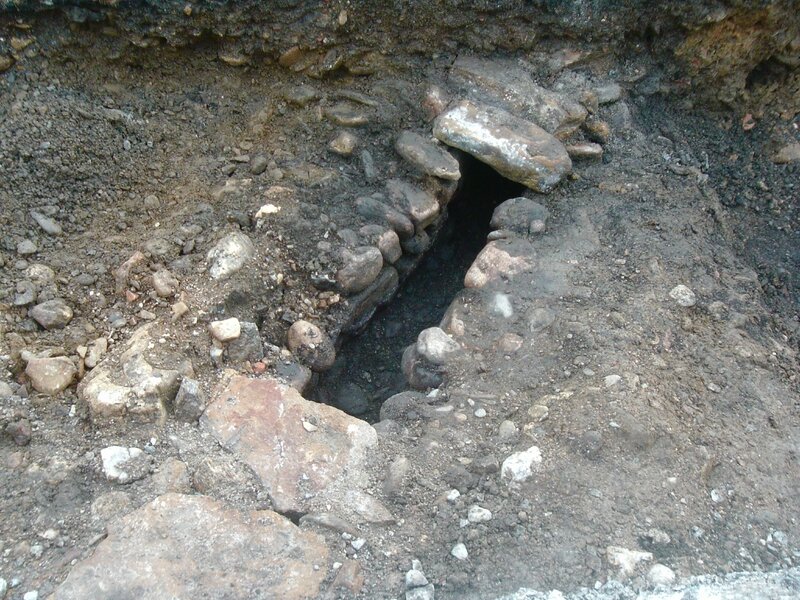

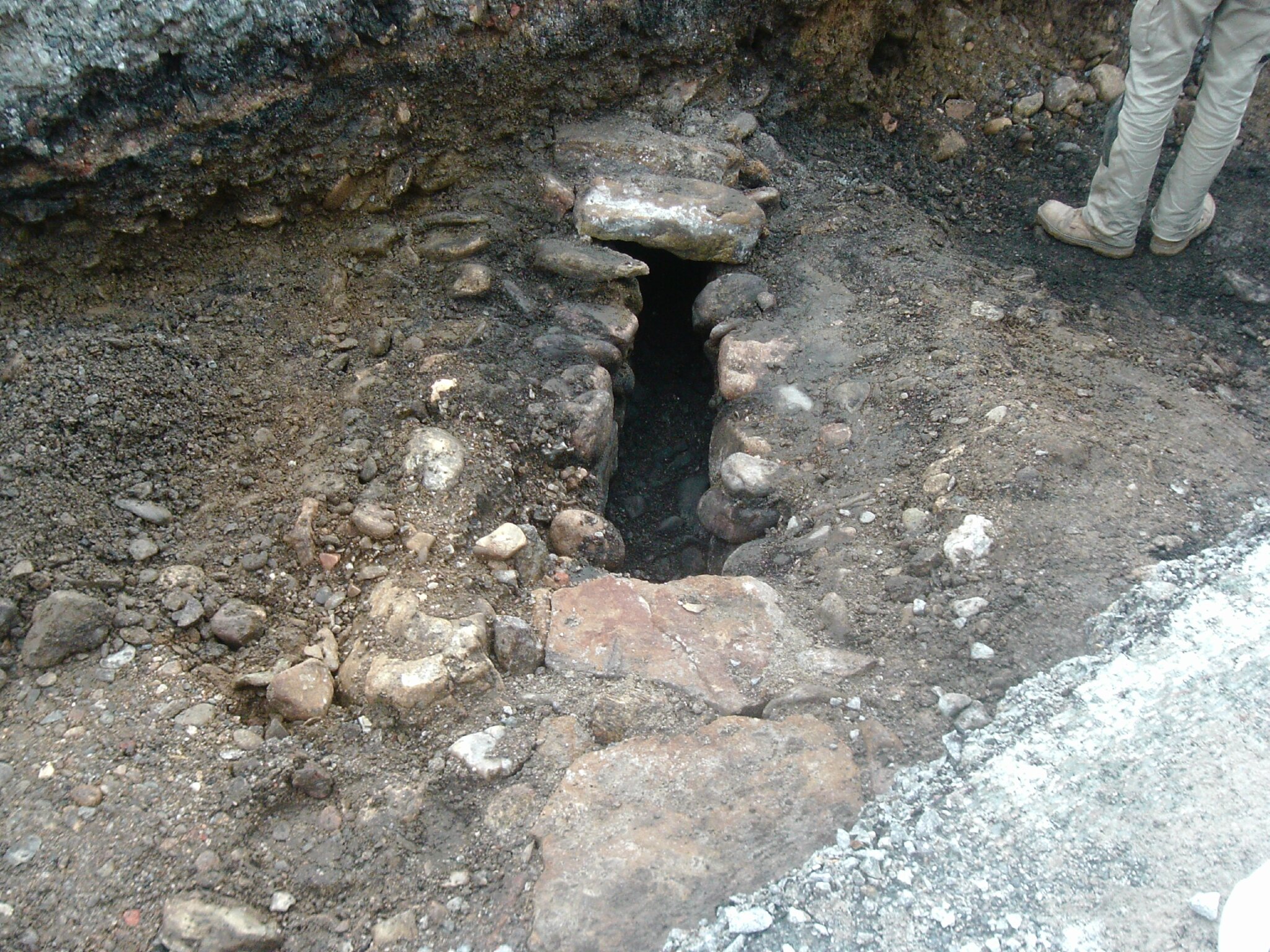

Par contre un conduit souterrain a été identifié. Petit canal de drainage ou égoût (qui ne serait pas très large...) ? Il s'écoule logiquement dans le sens sud-nord, c'est-à-dire vers le Gier. Et dans ce conduit, les archéologues ont retrouvé une tige de pipe portant une inscription, notamment le mot "St-Omer", allusion à la ville du Pas-de-Calais. Trouvaille assez fréquente, commente Léo, l'archéologue ; cette tige est en céramique, et souvent elle se cassait, d'où l'expression "casser sa pipe".

la tranchée du périmètre 4 (selon mon croquis)

le conduit apparaît au premier plan

le conduit (drainage ou égoût ?) apparaît au premier plan

le conduit, nettoyé par les archéologues... et par la pluie

Léo l'archéologue

la couche noire est du charbon minéral, après combustion : quelqu'un aurait-il vidé une chaudière ?

cette tranchée, comme les autres, va être rebouchée

la tige de pipe trouvée dans le petit conduit (cliché flou...)
L'archéologue Delphine Béranger explique que cette tranchée sera rebouchée, comme les autres. Faute de trouvaille importante, il n'y aura pas plus de fouilles.
jeudi 24 novembre 2016
Les fouilles préventives sont terminées. Mais le travail des archéologues se poursuit jusqu'à la rédaction du rapport qui sera rendu public en janvier ou février.

sur le parking, le dernier périmètre a été rebouché ce jeudi matin

sur le parking, le dernier périmètre a été rebouché ce jeudi matin
